建設進捗状況について

ページID:0001235 更新日:2022年11月14日更新 印刷ページ表示

認定こども園ができるまで

 平成31年4月開園を予定している厚沢部町認定こども園について、平成30年6月21日から建築工事が始まりました。
 ここでは、厚沢部町認定こども園が完成するまでの様子をドローンによる空撮映像等により報告していきたいと思います。
 なお、工事期間中ひまわりの丘公園の芝生部分に入ることはできません。ただし、公園駐車場、公園トイレ、遊具については使用可能ですが、工事関係車両の出入りが多いことから十分注意されるようお願いいたします。
 町民の皆さまへはご不便等お掛けいたしますが、ご理解とご協力をお願いいたします。

工事概要

  • 工期 平成30年6月21日~平成31年3月5日
  • 建築主体 高橋・能登谷・厚峰経常建設共同企業体 代表者 (株)高橋建設
  • 機械設備 大明・香川・山田経常建設共同企業体 代表者 大明工業(株)
  • 電気設備 鈴谷電気工業(株)
  • 工事監理 (株)アトリエブンク

こども園模型

こども園の模型を公開しております。詳しくはこちら → こども園模型

進捗状況

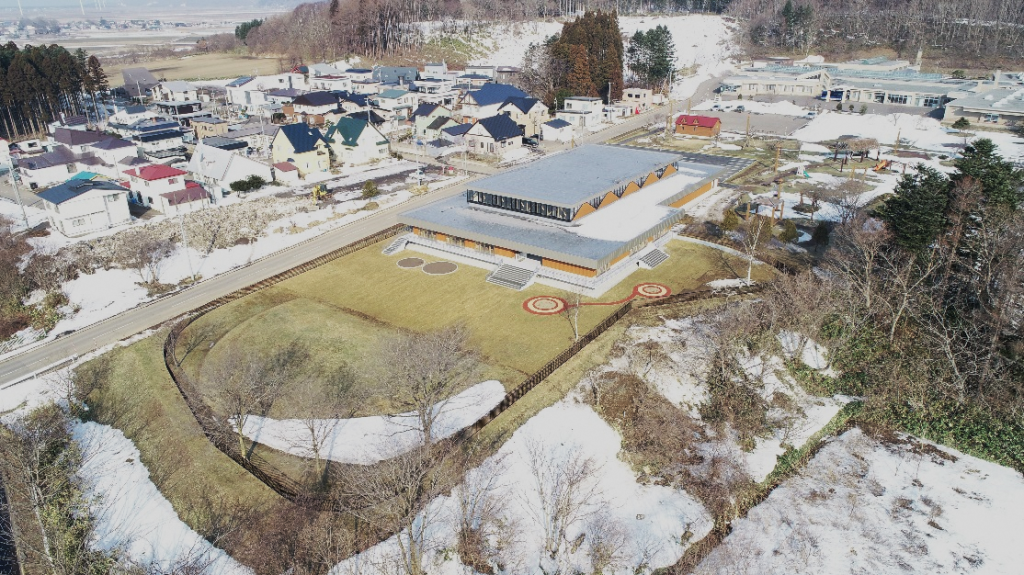

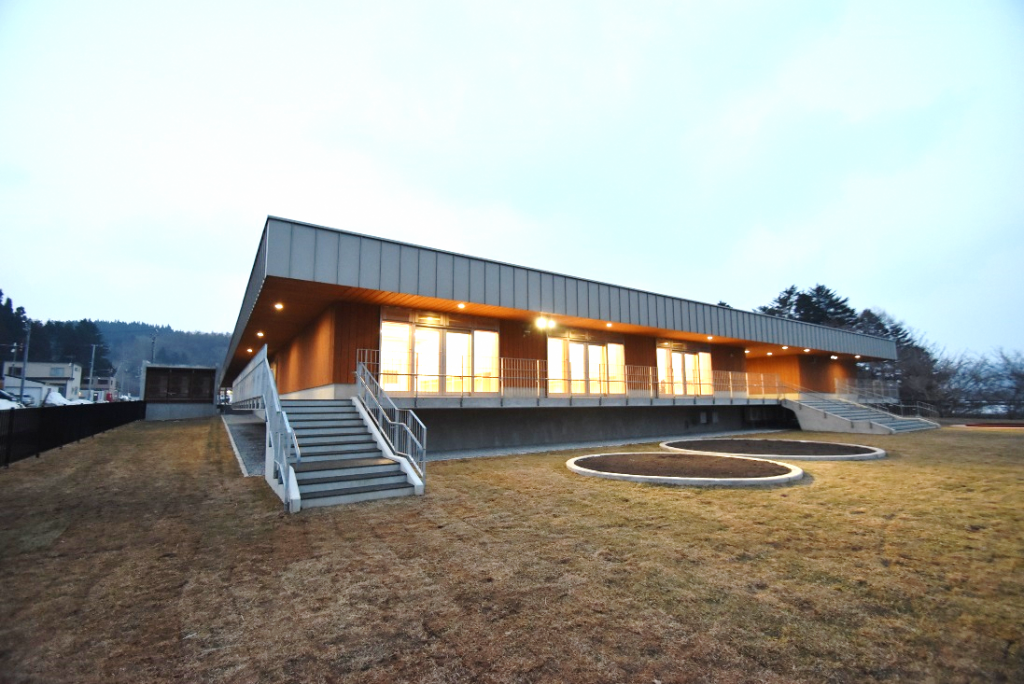

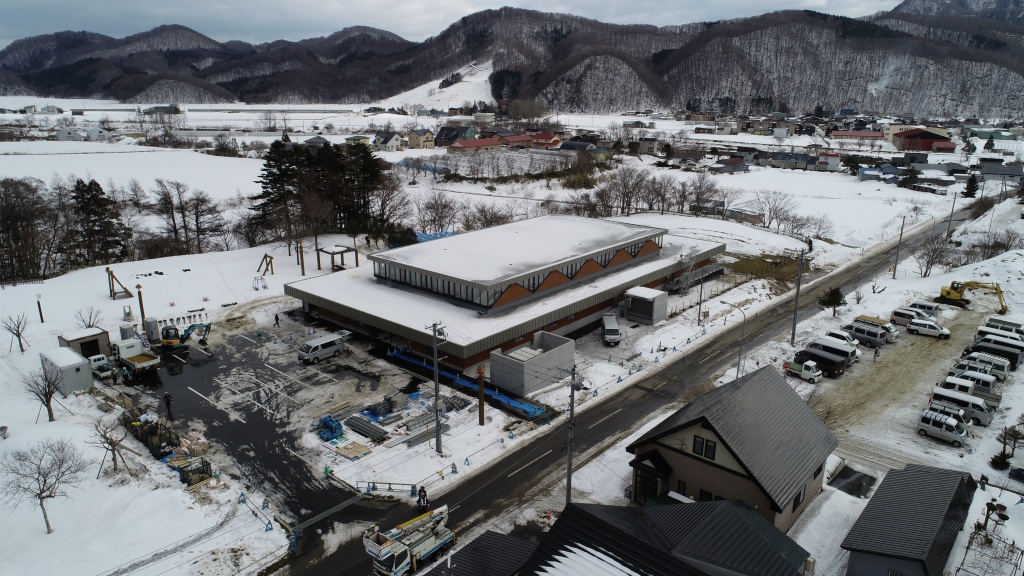

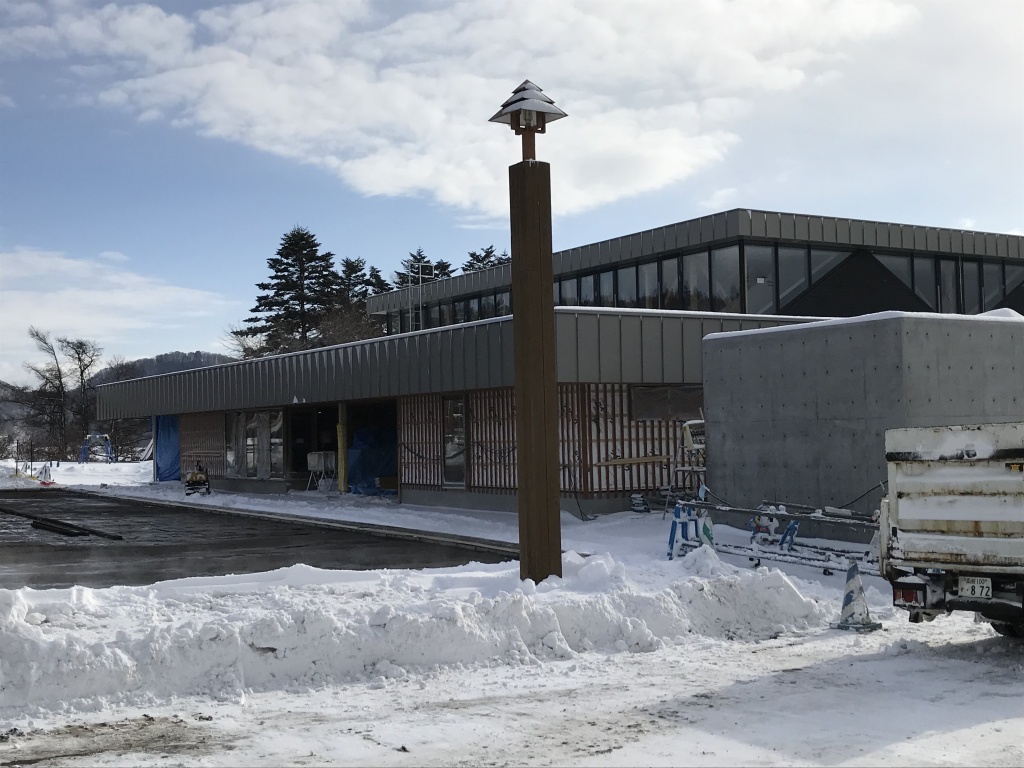

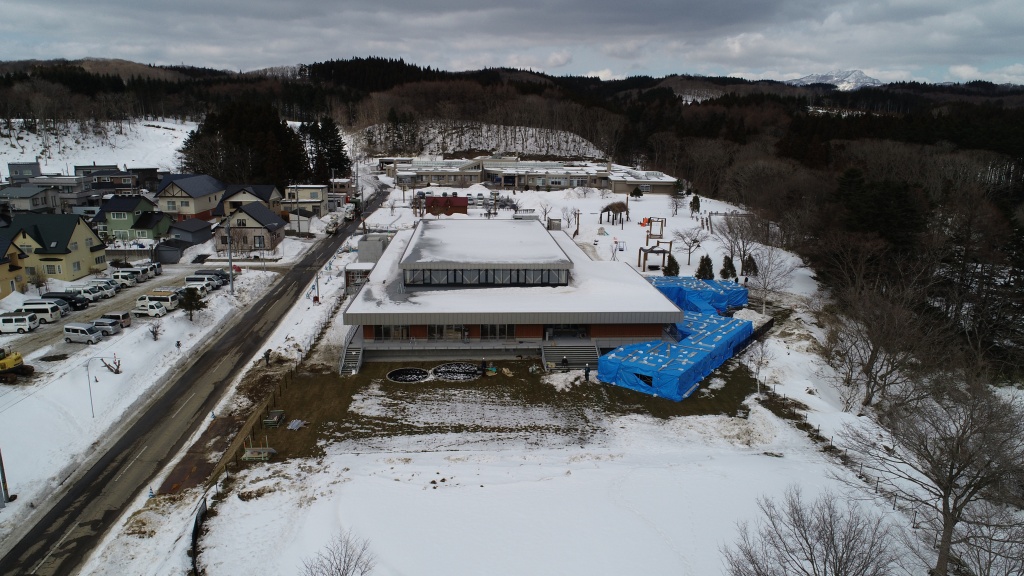

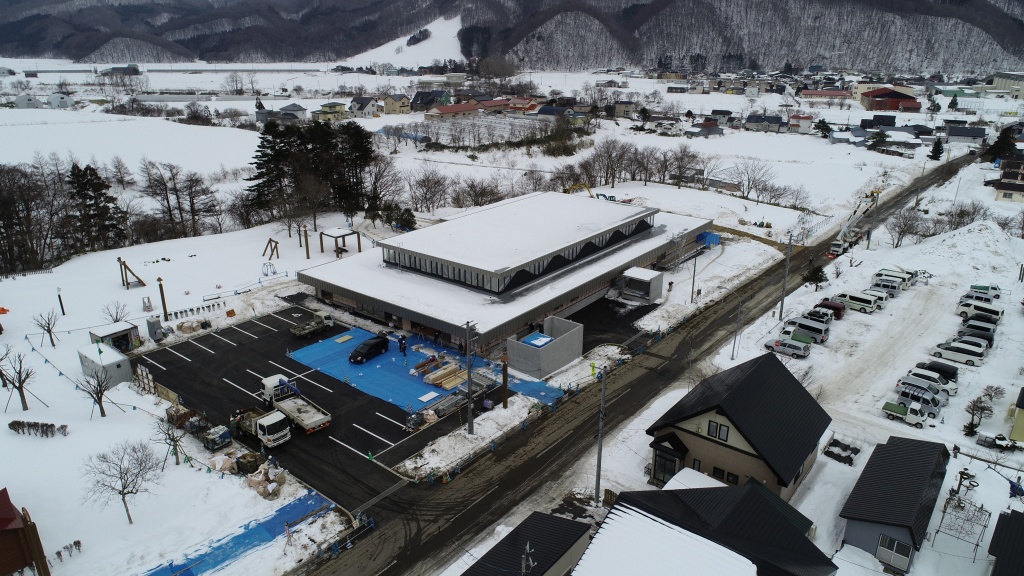

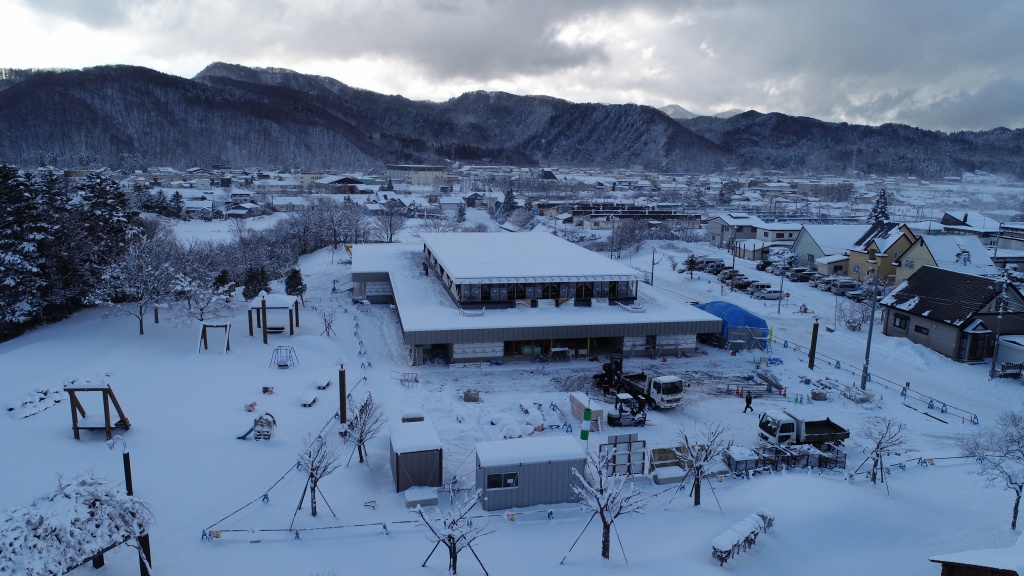

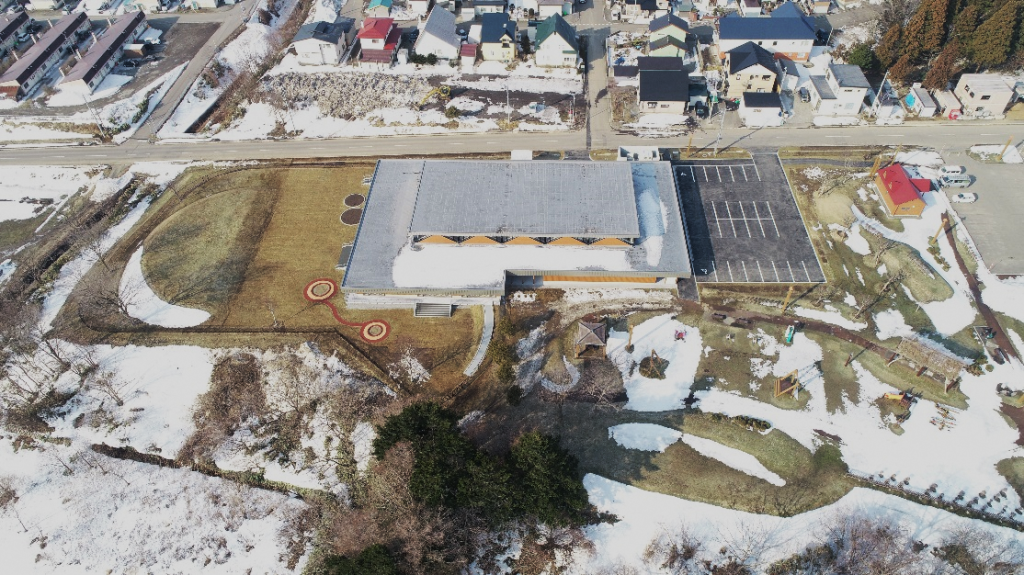

平成31年3月5日撮影(完成)

6月21日から着工した認定こども園新築工事がこの度完成となりました。タイトなスケジュールの中、関係者皆さまのご協力に心から感謝申し上げます。
また、近隣住民の皆さまや公園利用される皆さまにおかれましては、ご不便等お掛けしたこともあったかと思います。改めてご協力に感謝申し上げます。
またこの日は、認定こども園入園説明会を夕方より開催し、たくさんの保護者の皆さまにご参加いただきました。ありがとうございました。
3月23日(土曜日)午後1時30分からは、『オープニングセレモニー』と『一般見学会』を開催いたしますので、たくさんのご来場お待ちしております!

平成31年3月5日撮影(完成)の画像1
平成31年3月5日撮影(完成)の画像2
平成31年3月5日撮影(完成)の画像3
平成31年3月5日撮影(完成)の画像4
平成31年3月5日撮影(完成)の画像5
平成31年3月5日撮影(完成)の画像6
平成31年3月5日撮影(完成)の画像7

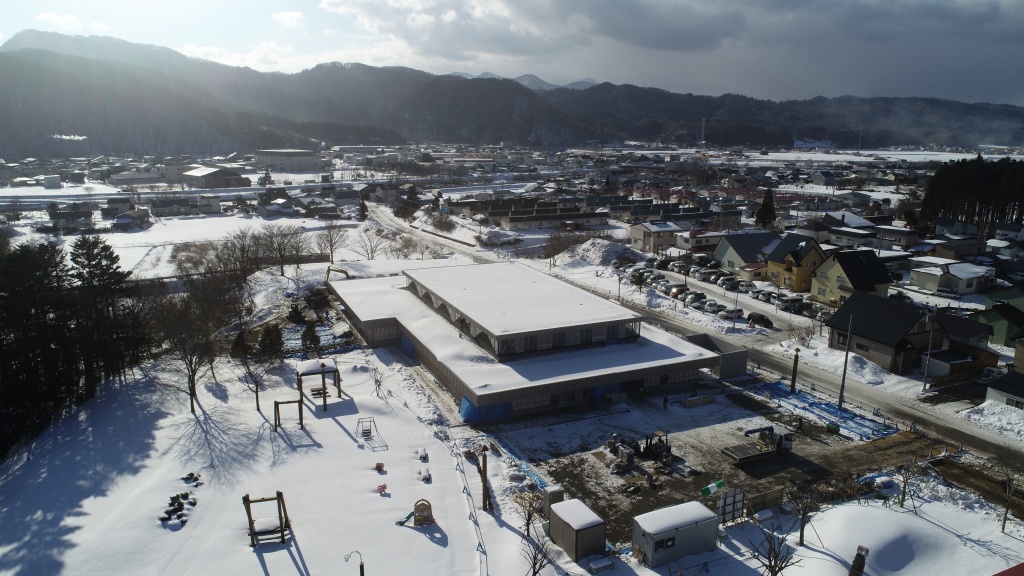

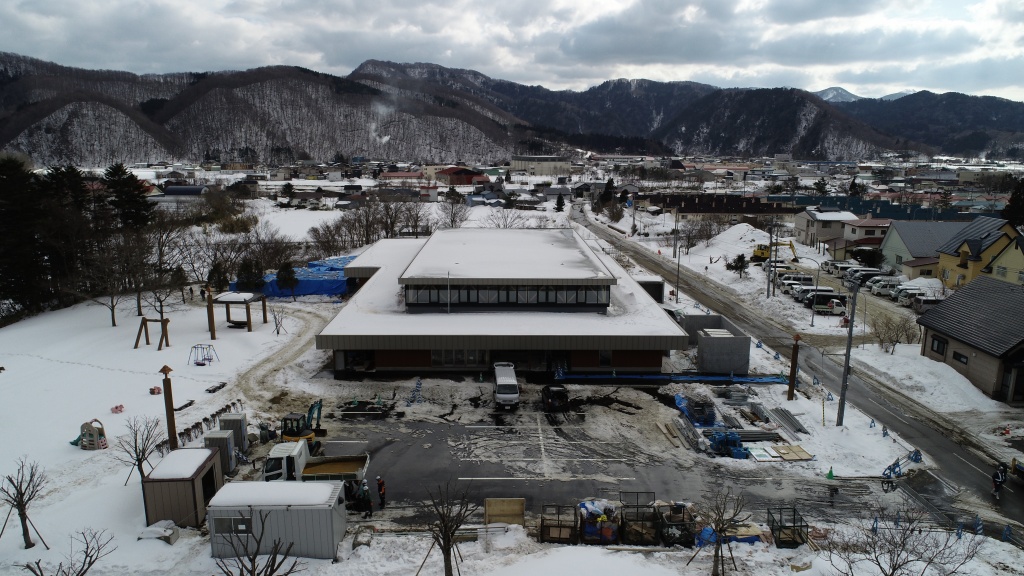

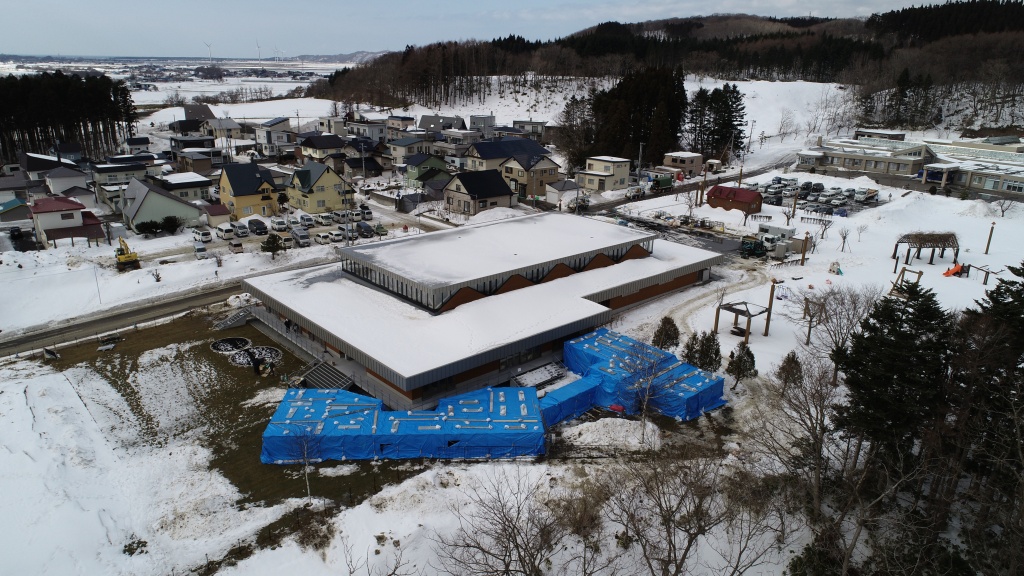

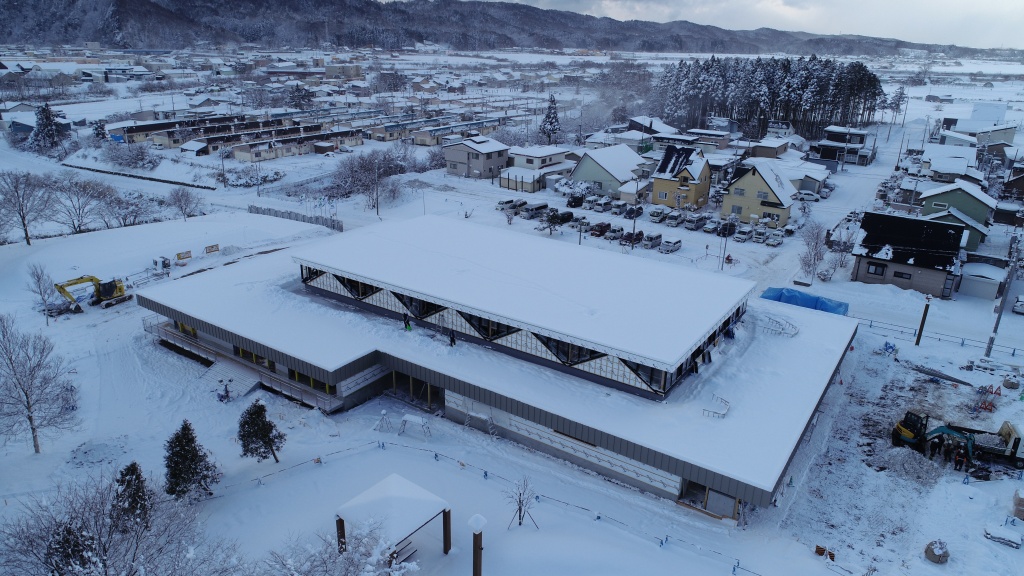

平成31年2月20日撮影

平成31年2月20日撮影の画像1
平成31年2月20日撮影の画像2
平成31年2月20日撮影の画像3
平成31年2月20日撮影の画像4

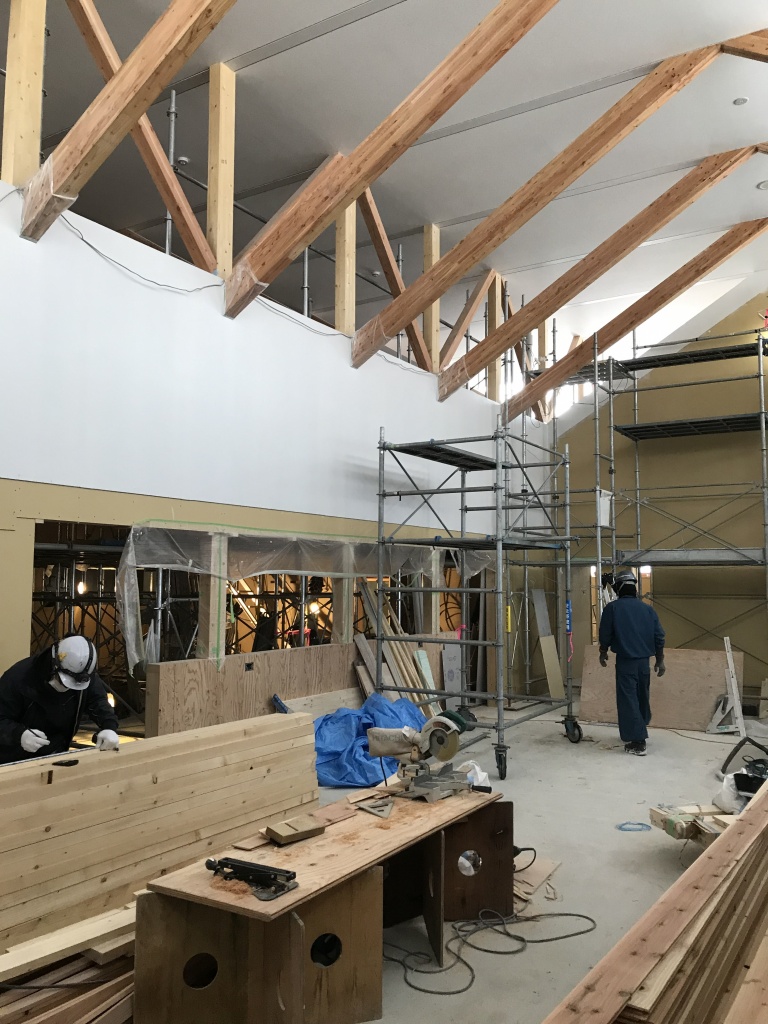

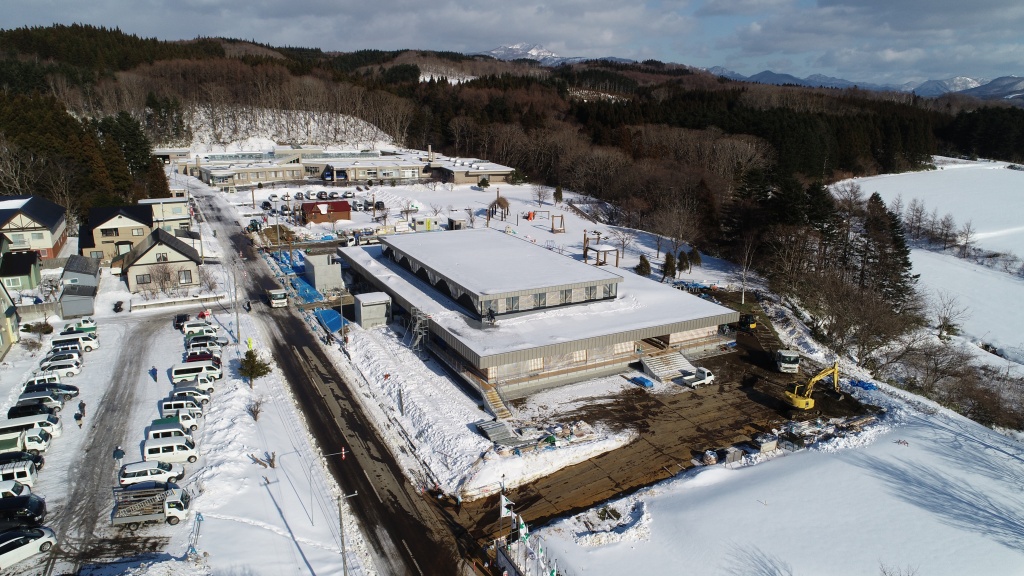

平成31年2月13日撮影

この日は最後の定例会議が行われました。
3月5日の工期に向けて仕上げ作業が進んでおります。

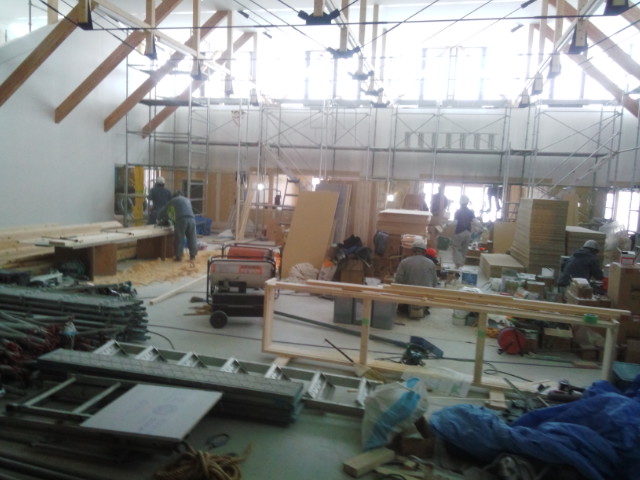

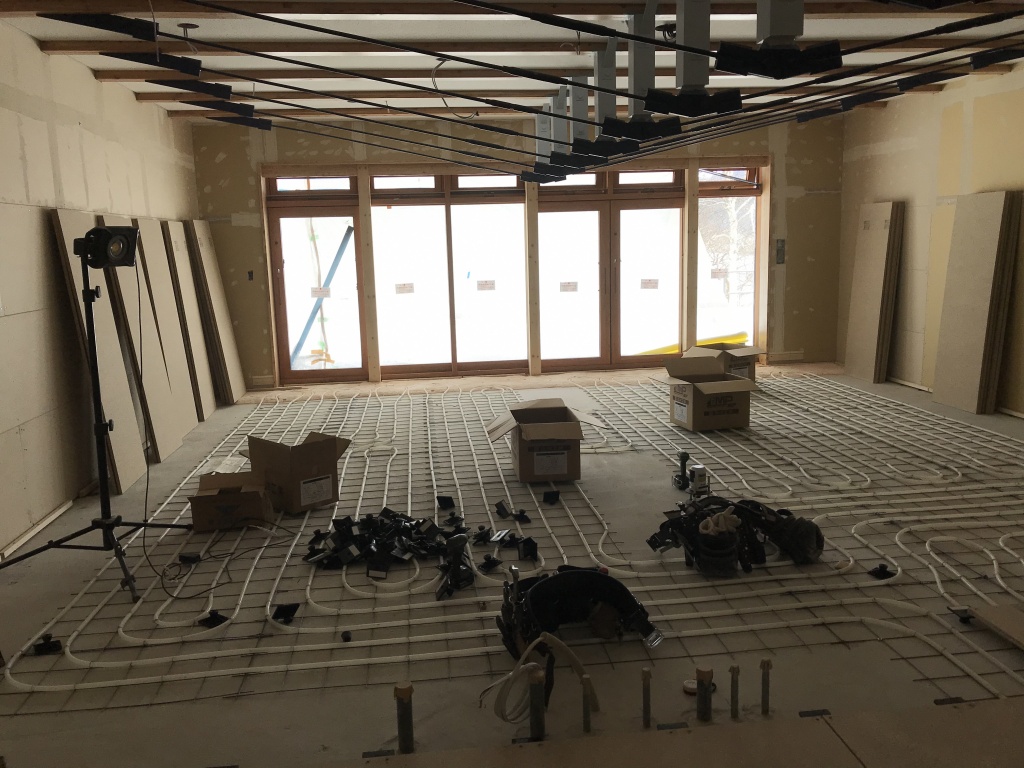

ゆったりとしたスペースのある子育て支援センター
ゆったりとしたスペースのある子育て支援センターの画像

青い壁が印象的なペレットストーブのお部屋
青い壁が印象的なペレットストーブのお部屋の画像

赤い色が可愛らしい幼児用トイレ
赤い色が可愛らしい幼児用トイレの画像

子どもの遊び心をくすぐる『でん』も製作中です。
「子どもの遊び心をくすぐる『でん』も製作中です」の画像

乳児用トイレにつながるアーチ形の入口(1歳児保育室)
乳児用トイレにつながるアーチ形の入口(1歳児保育室)の画像

平成31年1月31日撮影

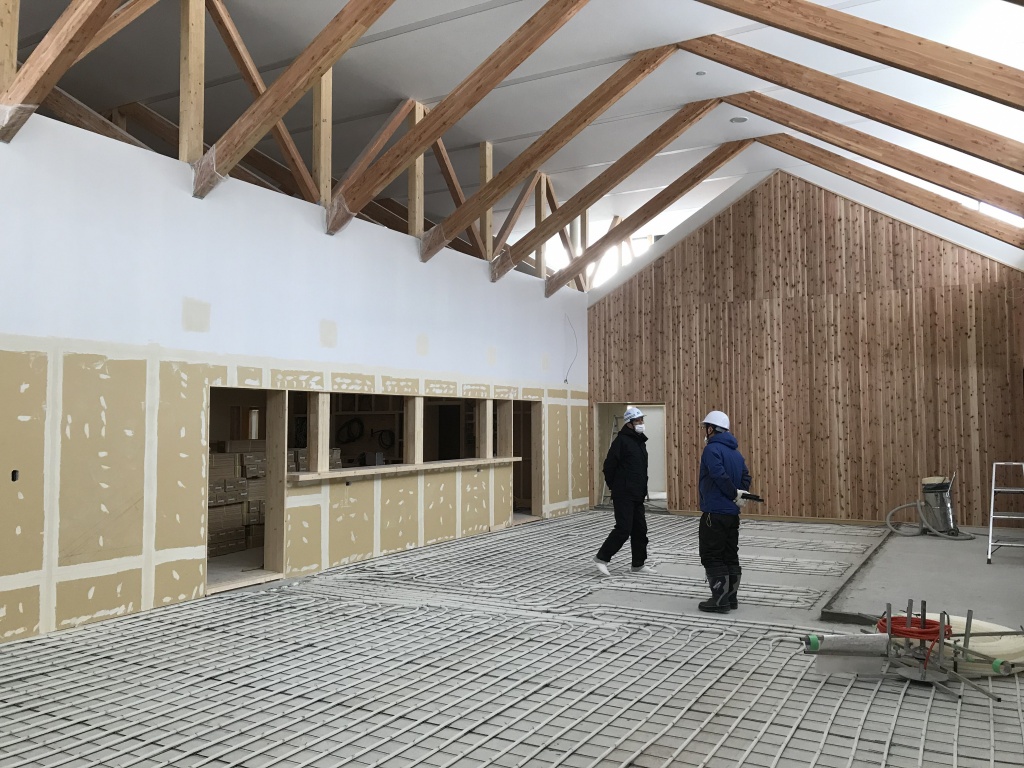

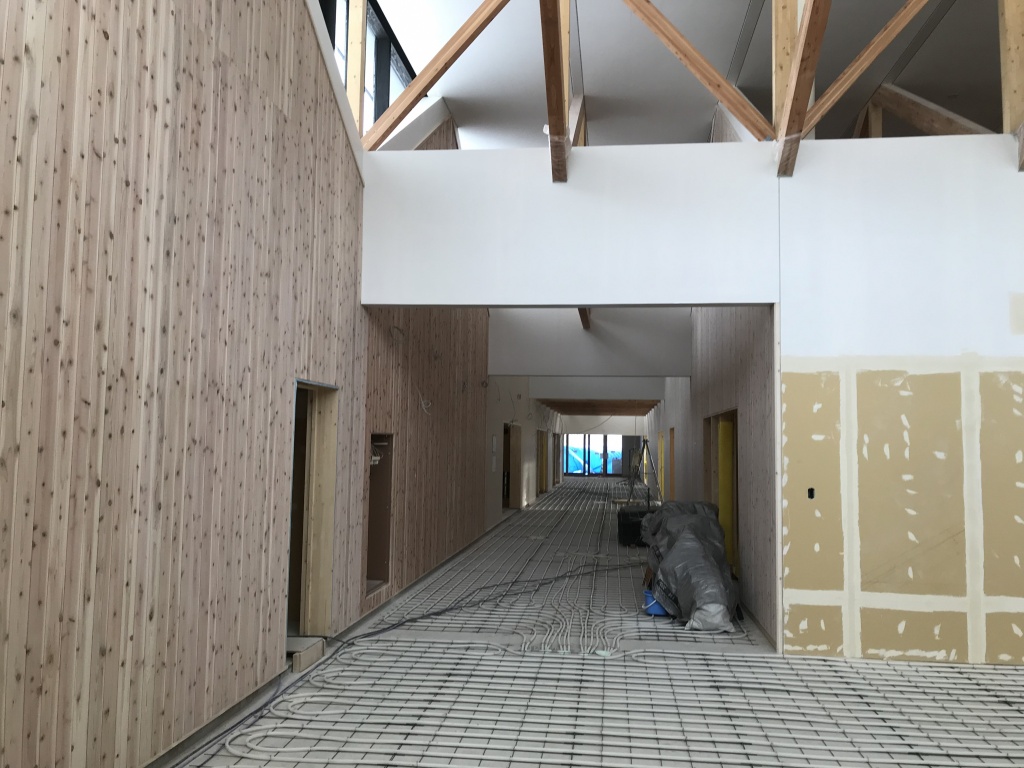

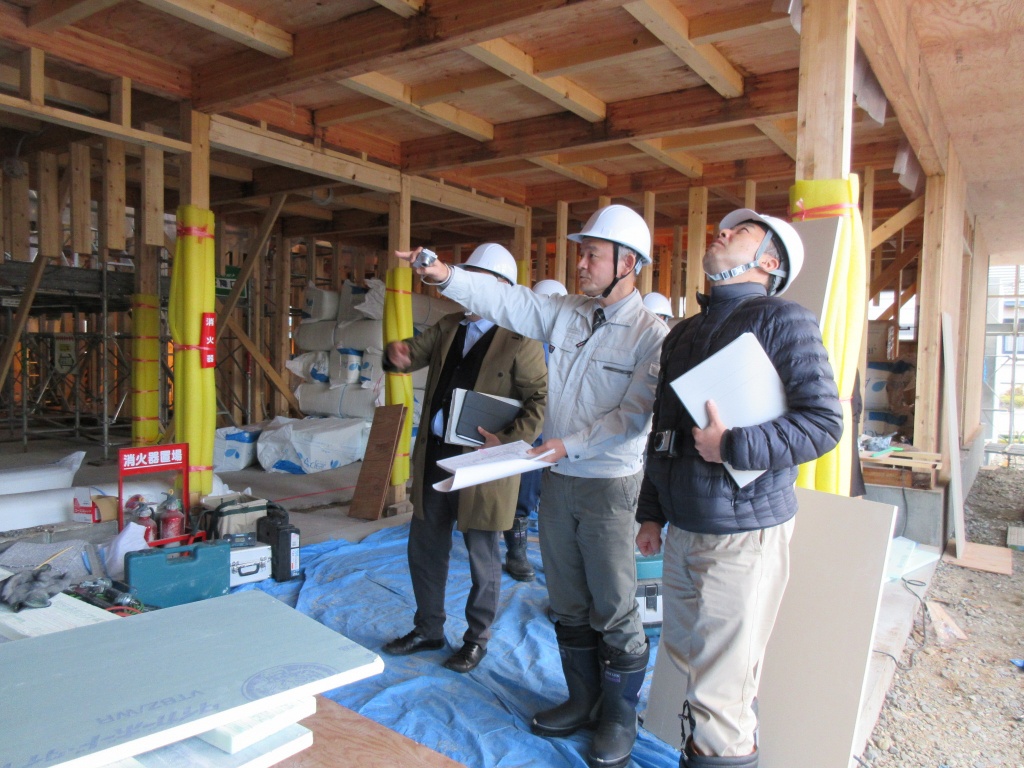

この日は第14回目の定例打合せ会議が行われました。定例会議も残すところあと1回の予定となりました。また会議終了後にはサインのプレゼンも行われ、いよいよ完成が近づいてきました!
玄関から絵本の待合ホール部分
玄関から絵本の待合ホール部分の画像

玄関、絵本の待合ホール、職員室
玄関、絵本の待合ホール、職員室の画像

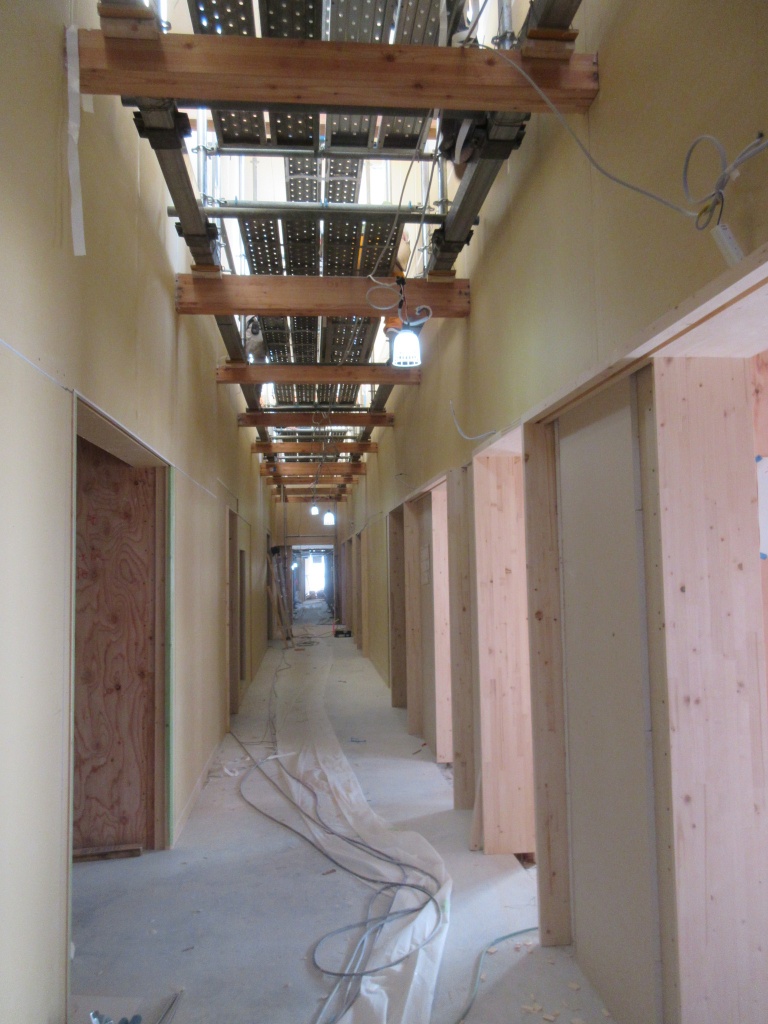

待合ホールから各保育室、遊戯室へ向かう大きな廊下

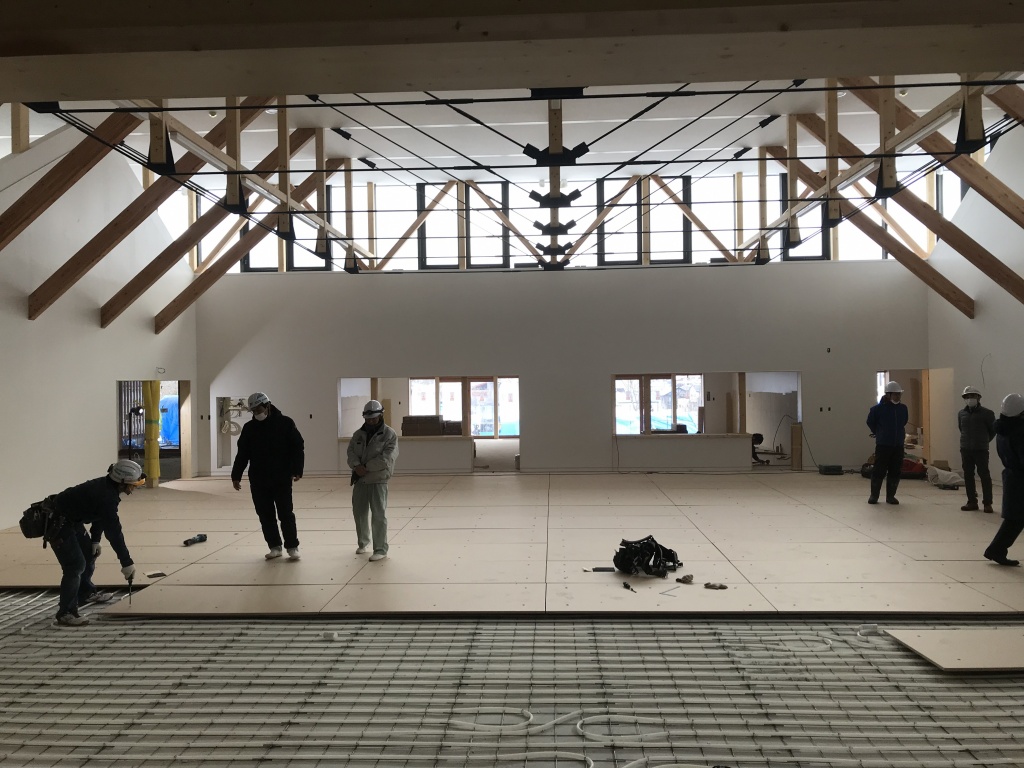

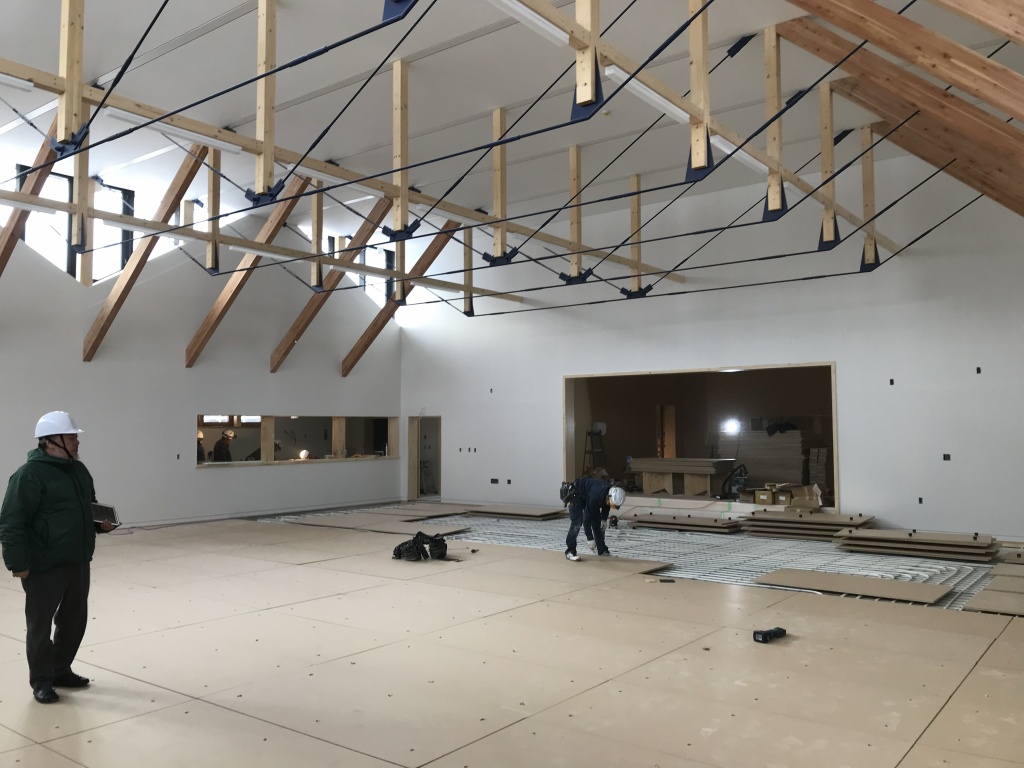

全面的な床暖房となり、1年を通して裸足での活動が可能となります。
待合ホールから各保育室、遊戯室へ向かう大きな廊下の画像

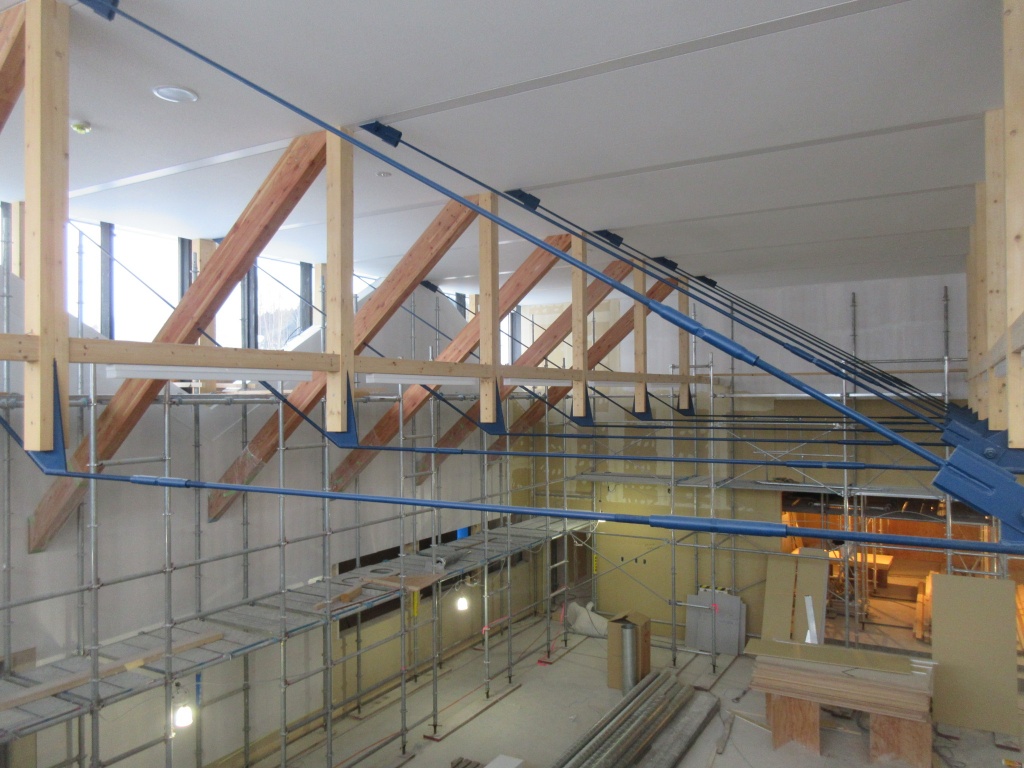

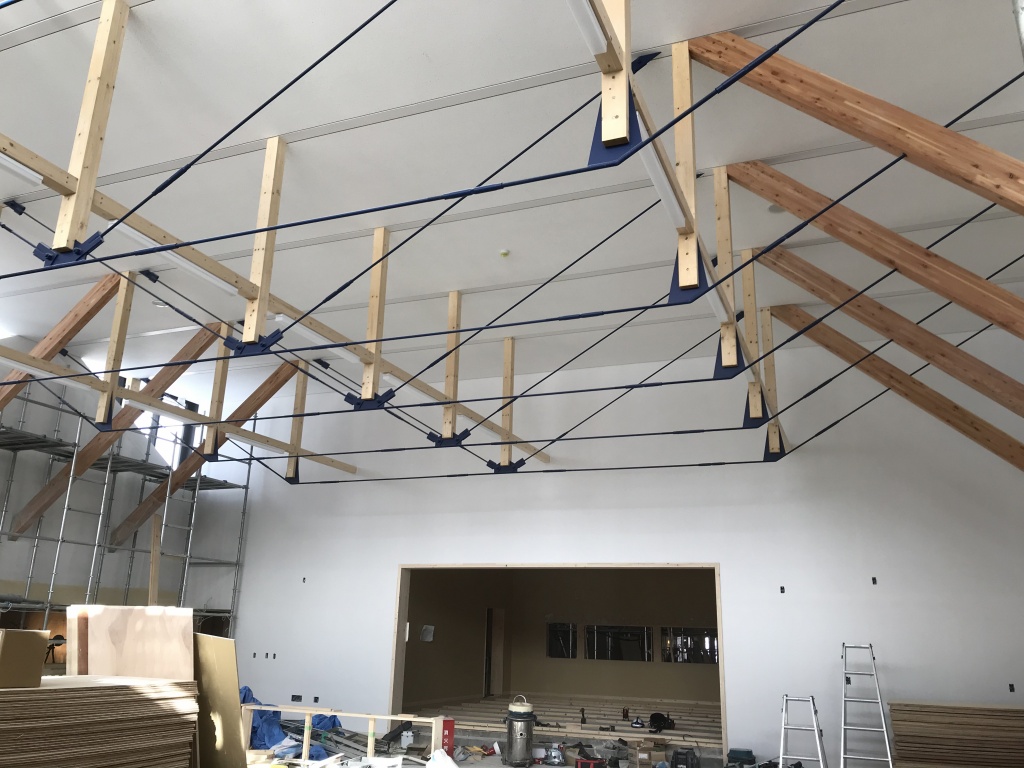

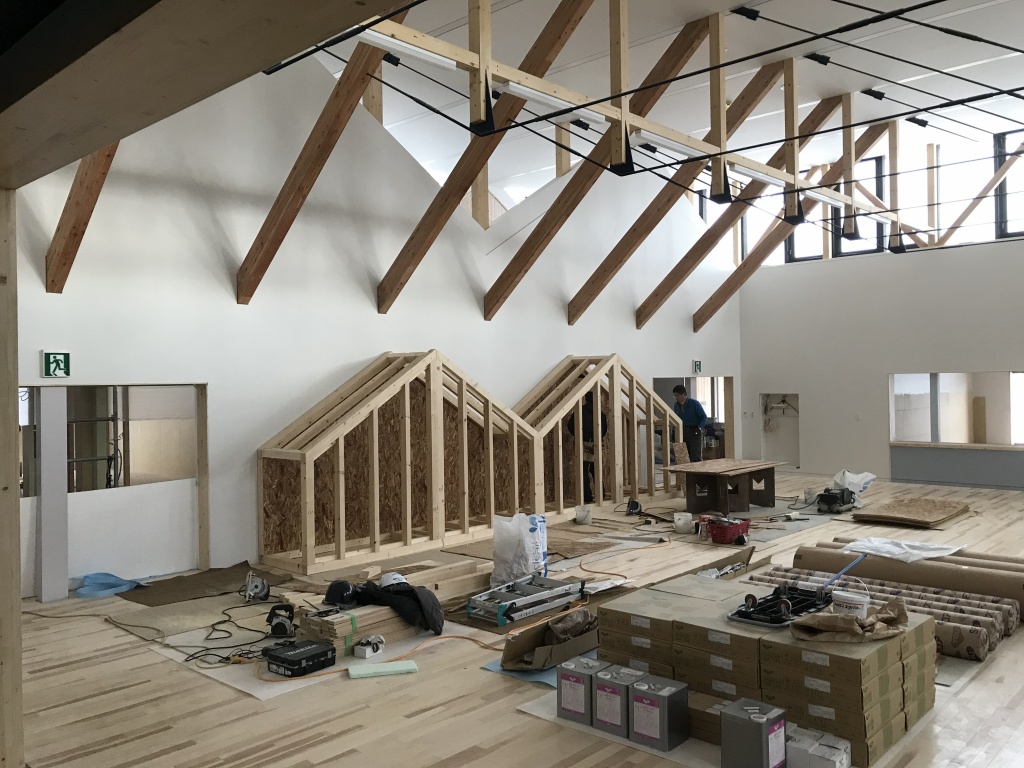

吹き抜けによる開放感と梁が特徴的な遊戯室

吹き抜けによる開放感と梁が特徴的な遊戯室の画像1
吹き抜けによる開放感と梁が特徴的な遊戯室の画像2

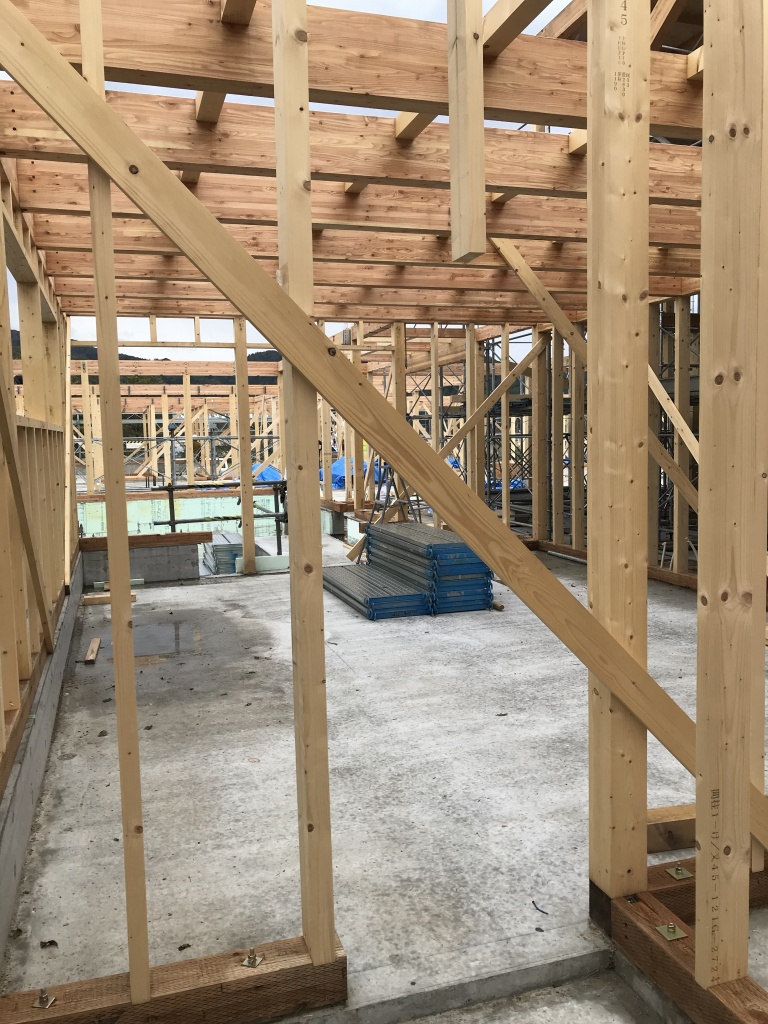

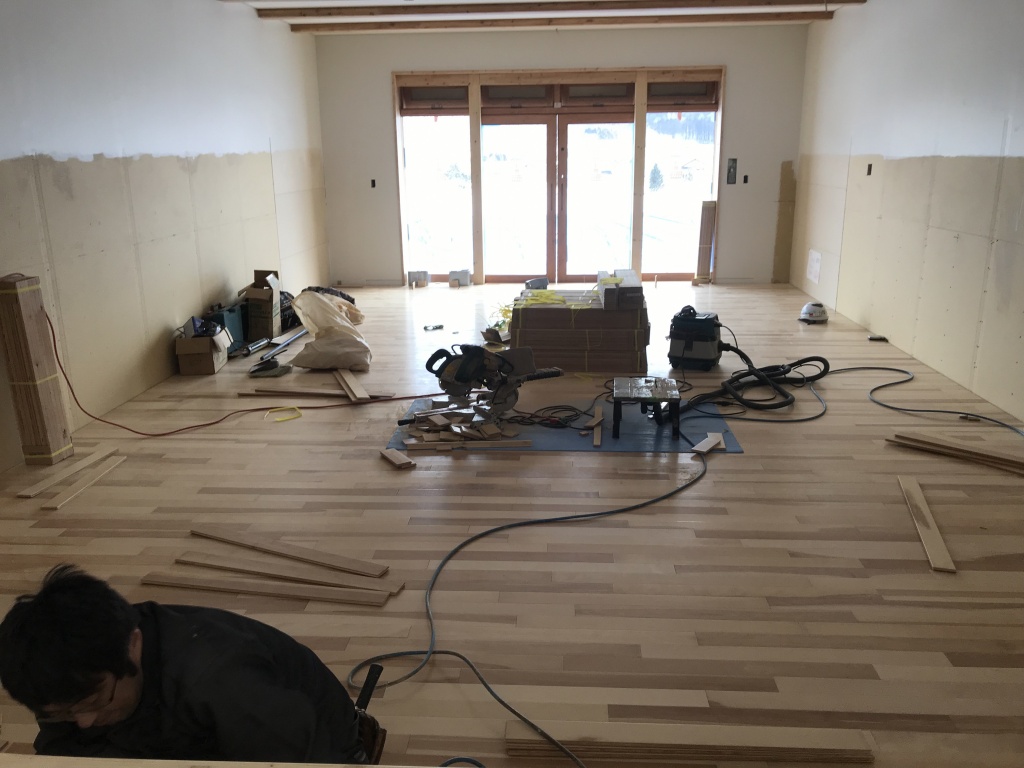

3歳以上児用保育室のフリーリング張り施行中です。
「3歳以上児用保育室のフリーリング張り施行中です。」の画像

平成31年1月30日撮影

駐車場の舗装も完了しました。
「駐車場の舗装も完了しました。」の画像1
「駐車場の舗装も完了しました。」の画像2
「駐車場の舗装も完了しました。」の画像3

平成31年1月25日撮影

駐車場の舗装工事が行われています。
「駐車場の舗装工事が行われています。」の画像1
「駐車場の舗装工事が行われています。」の画像2

0歳児保育室の床暖房工事施工中です。
「0歳児保育室の床暖房工事施工中です。」の画像

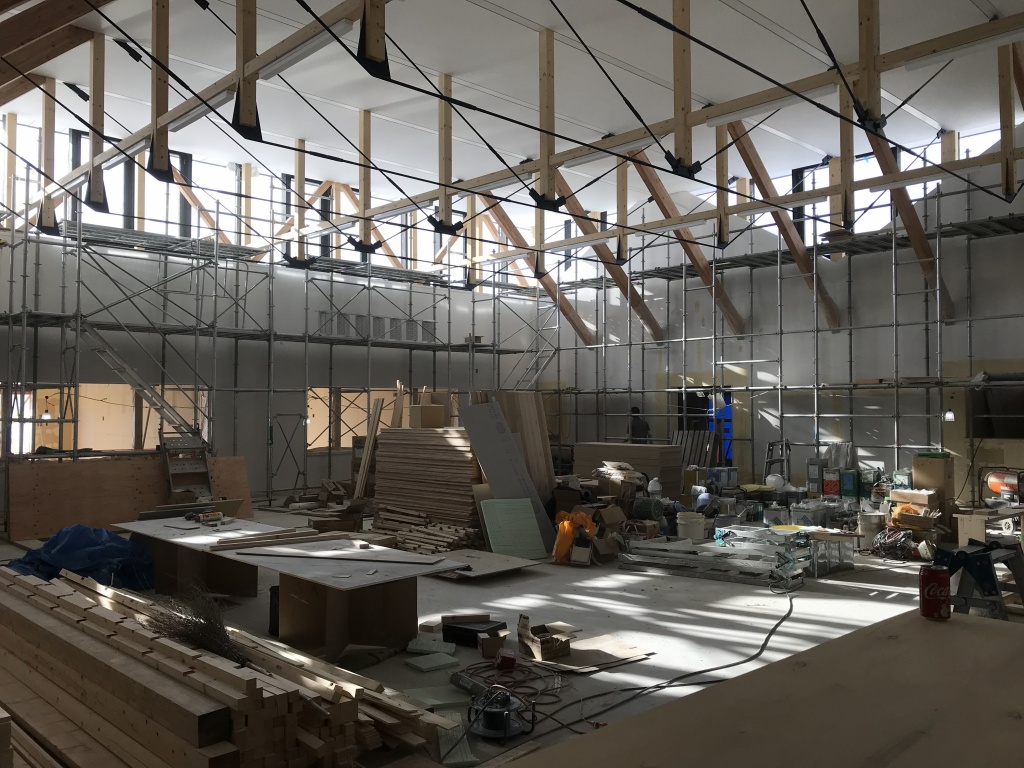

足場がだいぶ外され遊戯室の全容が見えてきました。
「足場がだいぶ外され遊戯室の全容が見えてきました。」の画像1
「足場がだいぶ外され遊戯室の全容が見えてきました。」の画像2

平成31年1月23日撮影

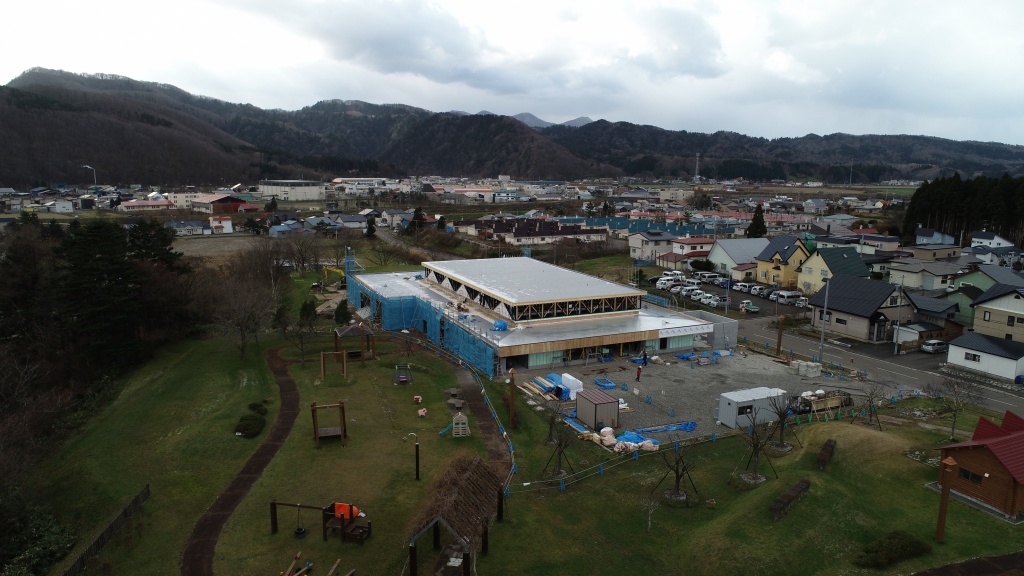

町内外約200名もの方々の尽力で建設が順調に進んでいます。
1月23日撮影①
1月23日撮影②
1月23日撮影③
※最後まで事故なく怪我なく安全作業をお願いします!

平成31年1月17日撮影

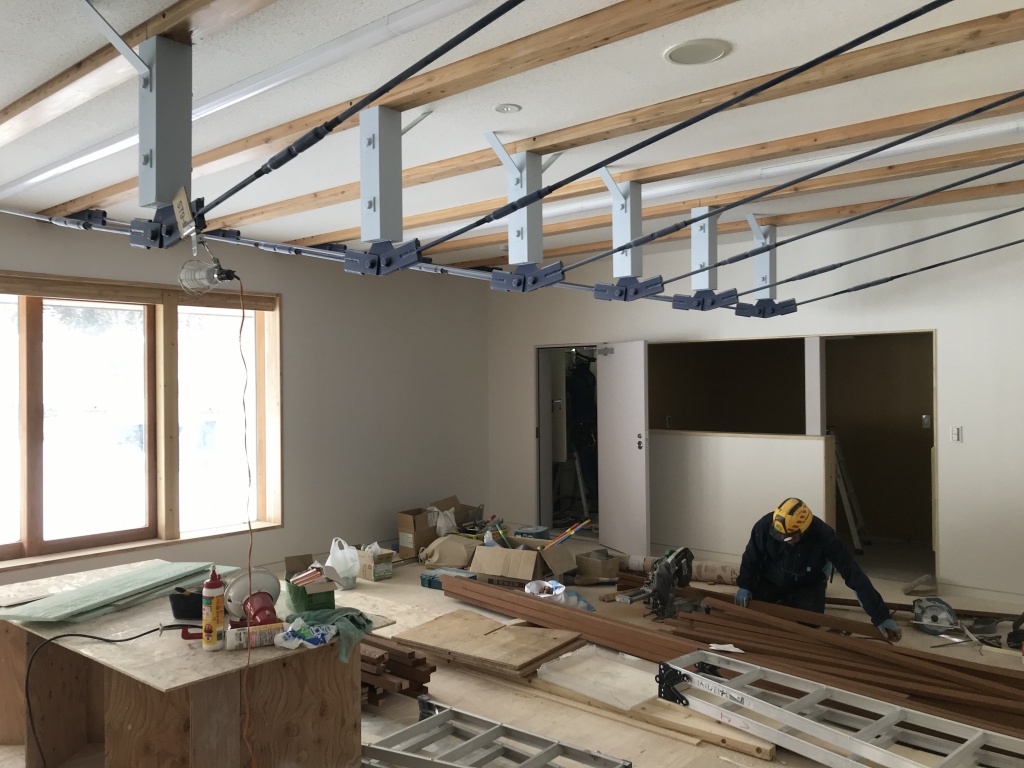

久しぶりに内部の進捗状況をお伝えします。
1月17日撮影
1月17日撮影②
平成31年1月17日撮影の画像1
平成31年1月17日撮影の画像2

平成31年1月13日撮影

綺麗な青空の下、順調に建設が進む。
1月13日撮影①
1月13日撮影②
1月13日撮影③

平成31年1月11日撮影

平成31年1月11日撮影の画像1
平成31年1月11日撮影の画像2
平成31年1月11日撮影の画像3

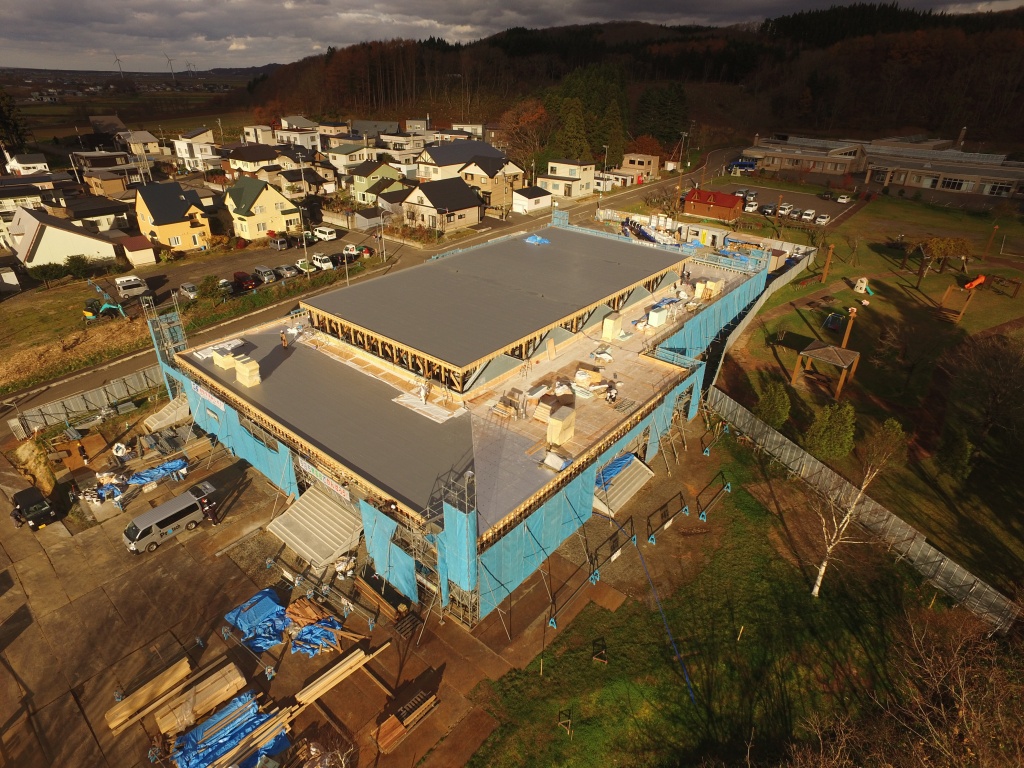

平成30年12月14日撮影

平成30年12月14日撮影の画像1
平成30年12月14日撮影の画像2
平成30年12月14日撮影の画像3

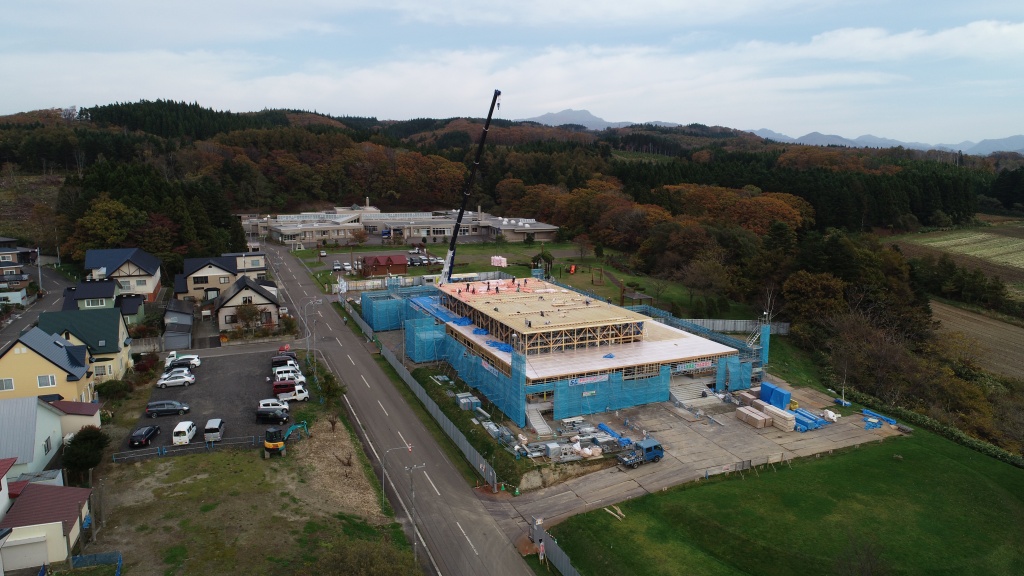

平成30年11月29日撮影

平成30年11月29日撮影の画像1
平成30年11月29日撮影の画像2
平成30年11月29日撮影の画像3

平成30年11月16日撮影

平成30年11月16日撮影の画像1
平成30年11月16日撮影の画像2
平成30年11月16日撮影の画像3
平成30年11月16日撮影の画像4

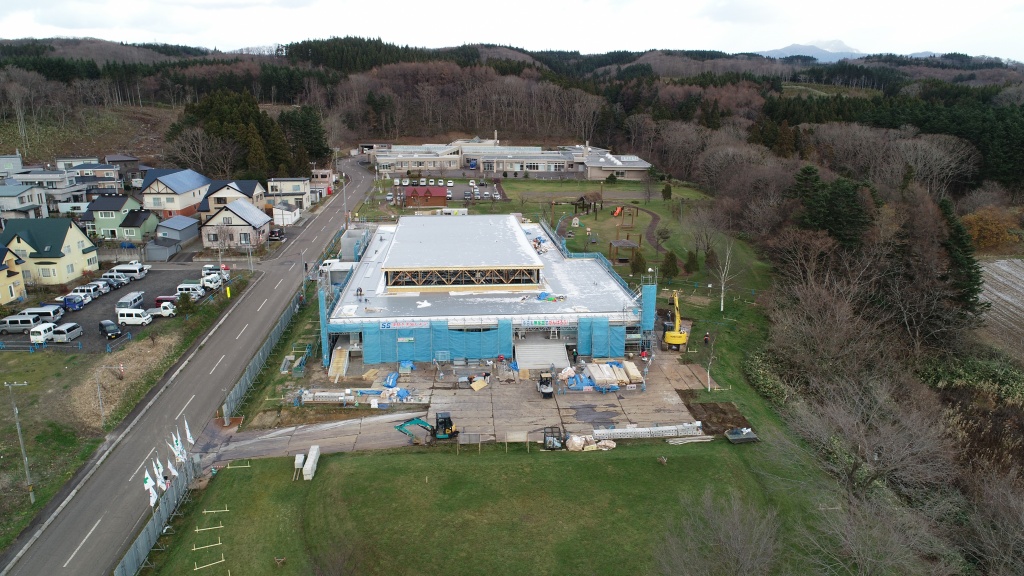

平成30年11月15日撮影

認定こども園新築に係るサステナブル建築物等先導事業(木造先導型)について、検査を受けました。
平成30年11月15日撮影の画像1
平成30年11月15日撮影の画像2
平成30年11月15日撮影の画像3
平成30年11月15日撮影の画像4
平成30年11月15日撮影の画像5
平成30年11月15日撮影の画像6
平成30年11月15日撮影の画像7
平成30年11月15日撮影の画像8

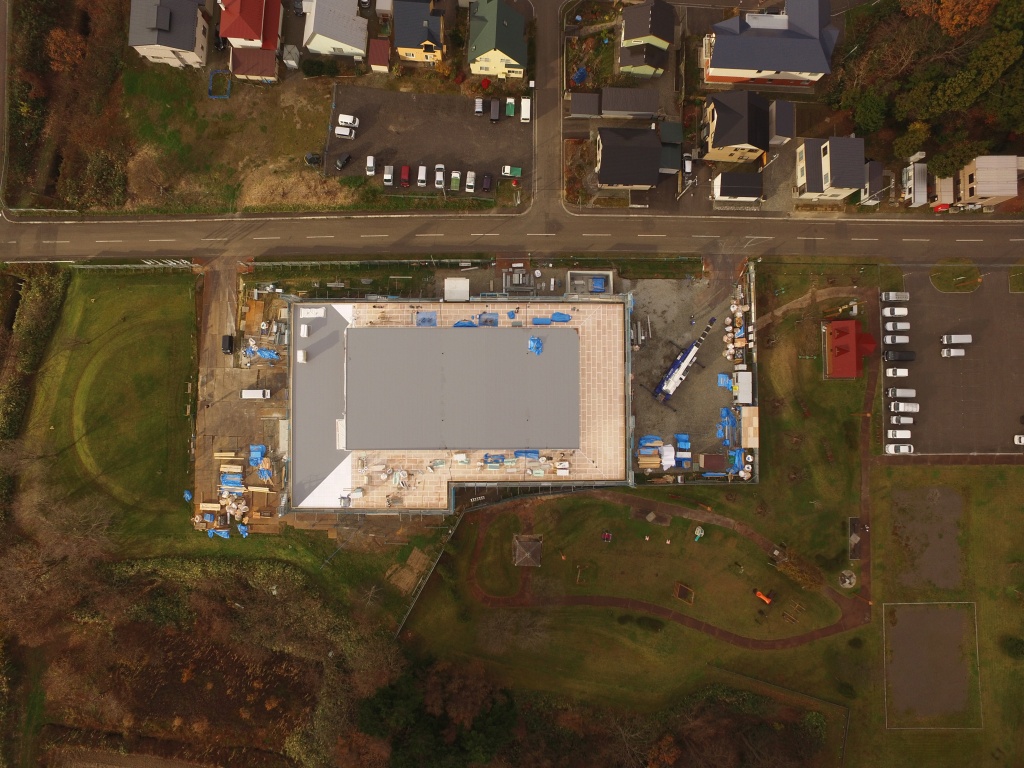

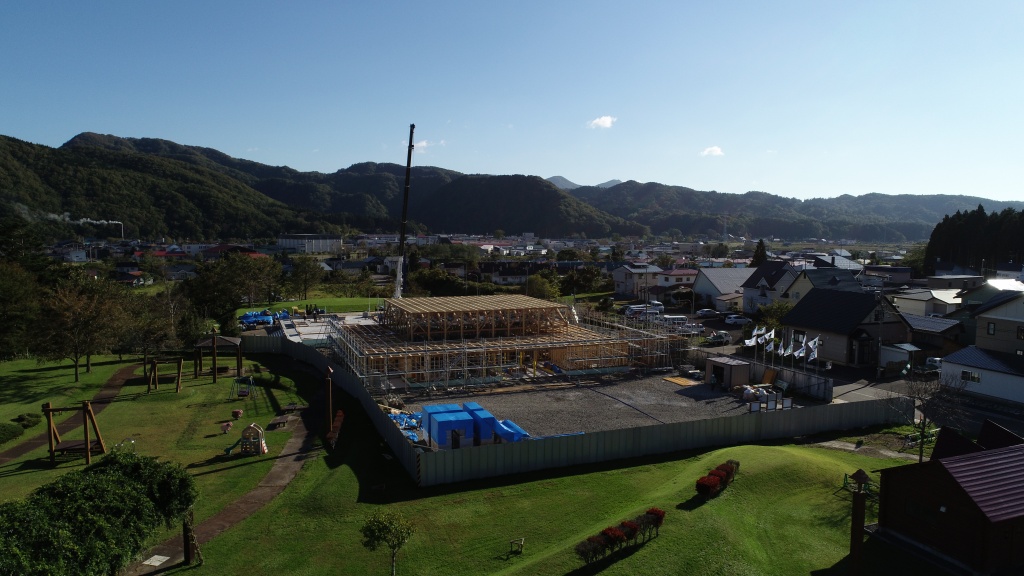

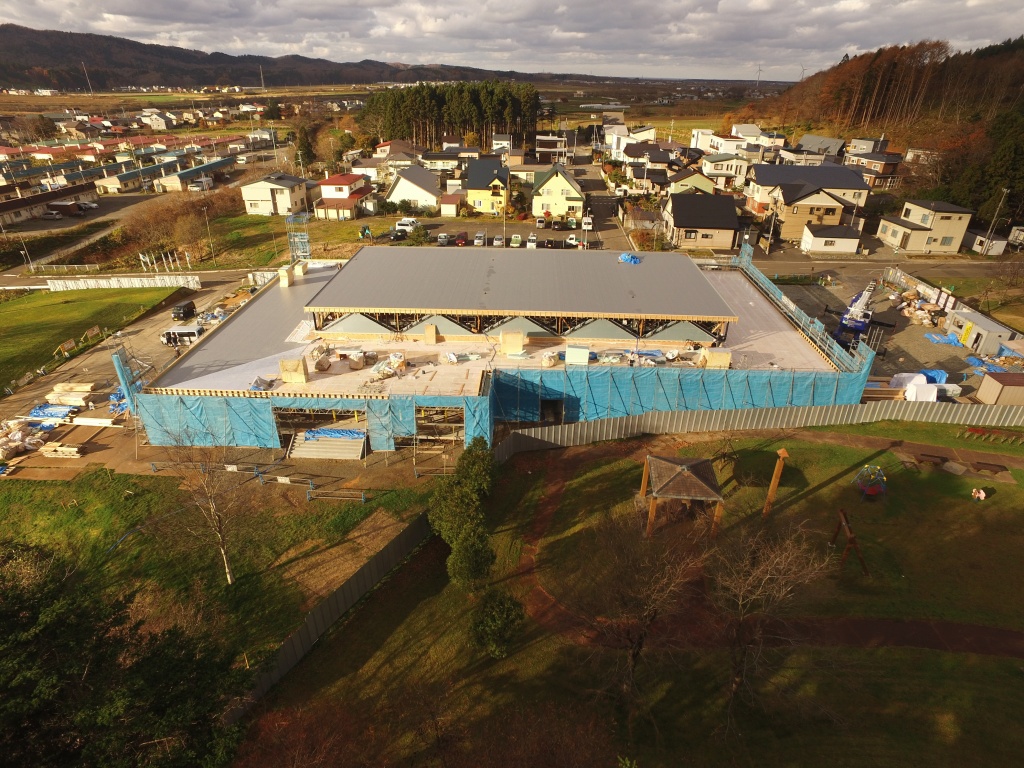

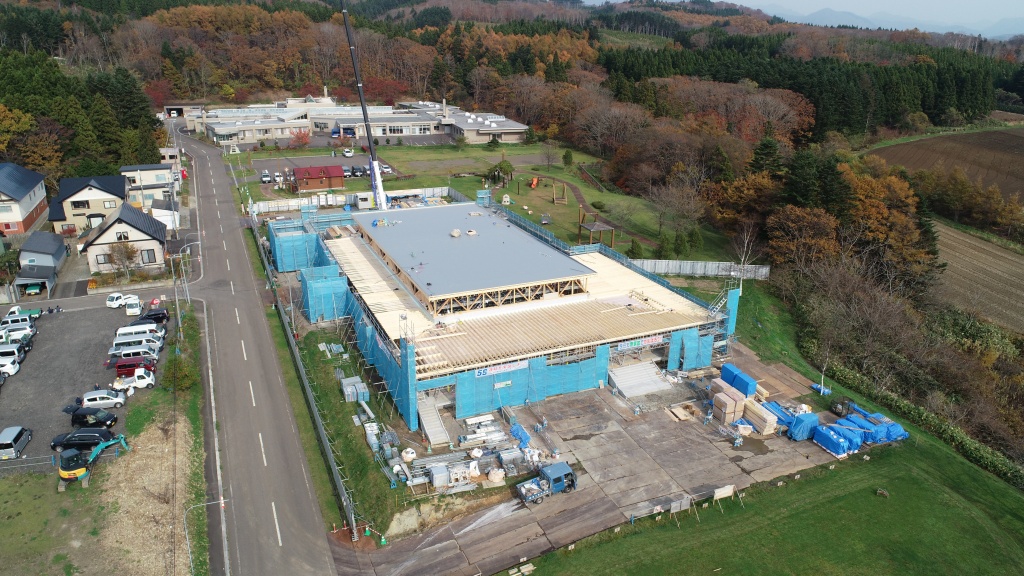

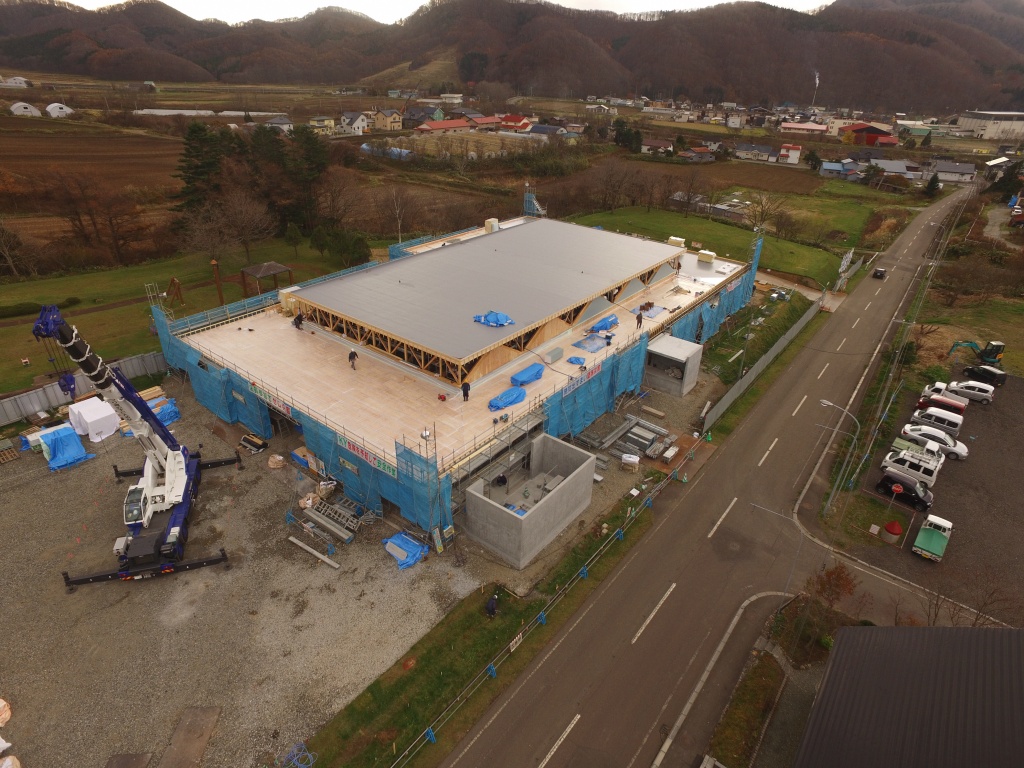

平成30年11月6日撮影

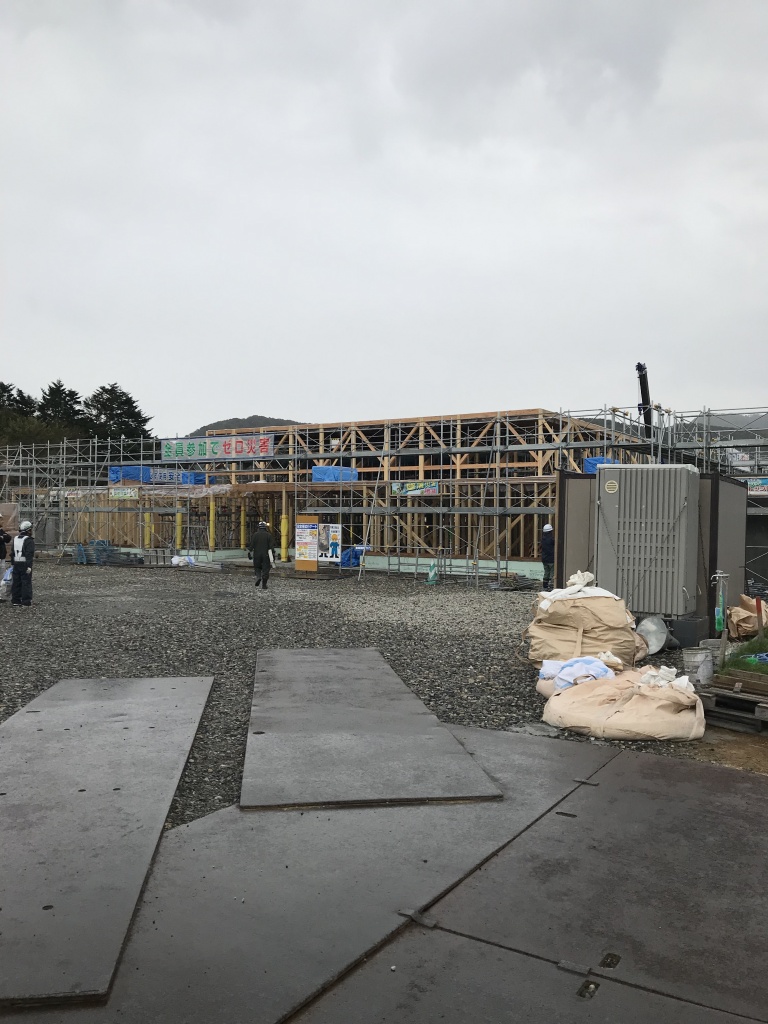

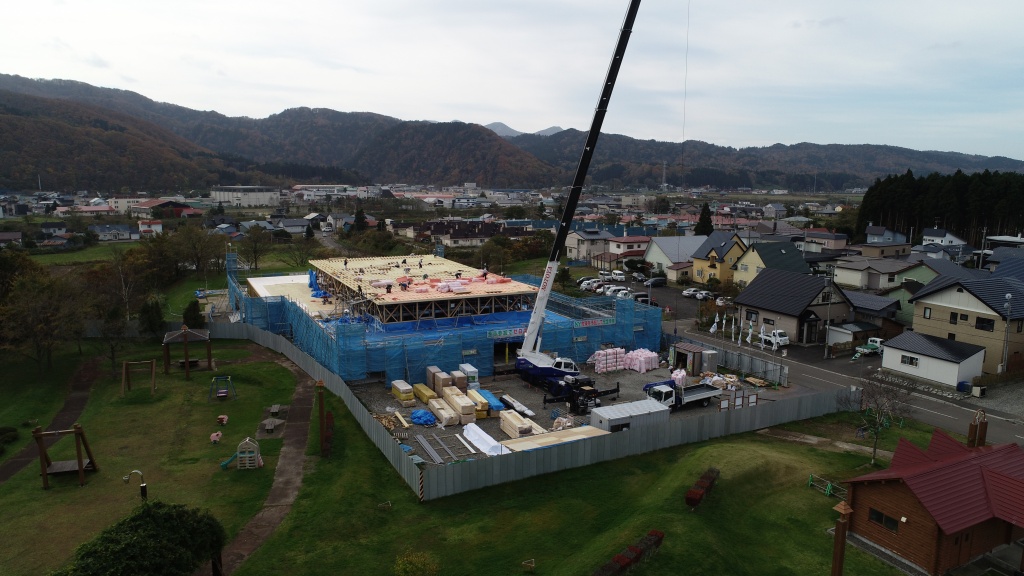

屋根防水工事が始まりました。
平成30年11月6日撮影の画像1
平成30年11月6日撮影の画像2

平成30年10月26日撮影

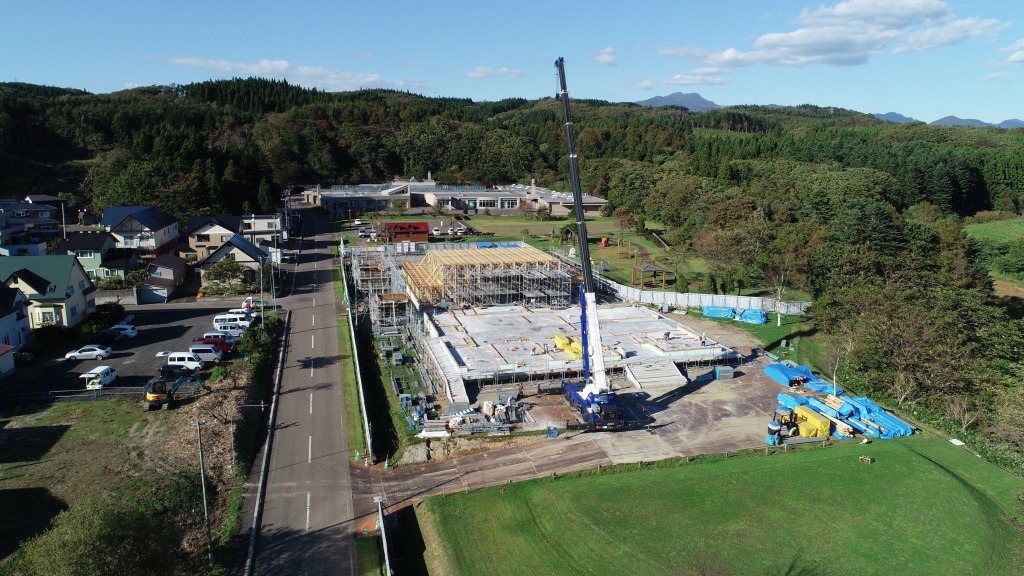

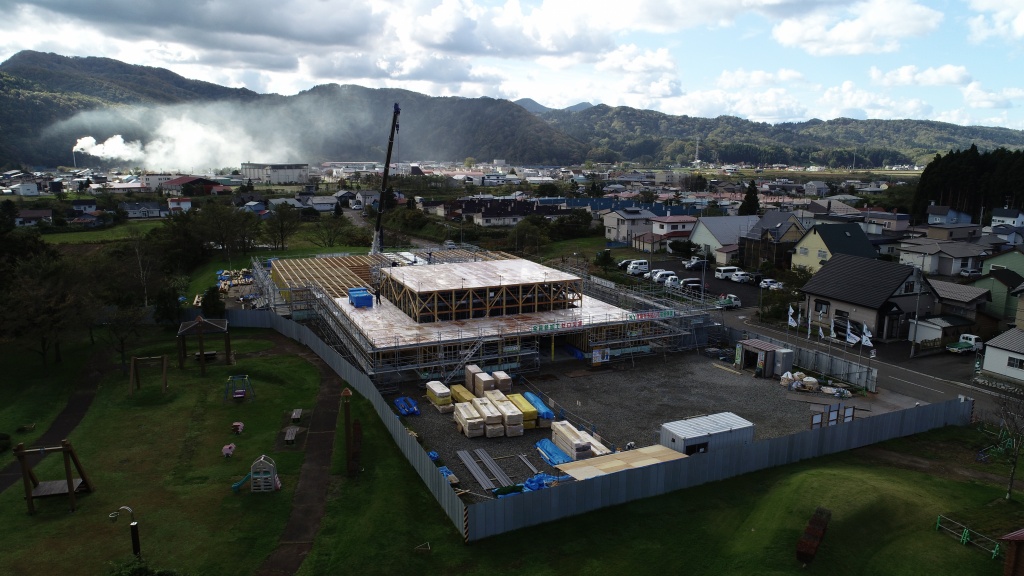

全体の形がハッキリしてきました。
平成30年10月26日撮影の画像1
平成30年10月26日撮影の画像2

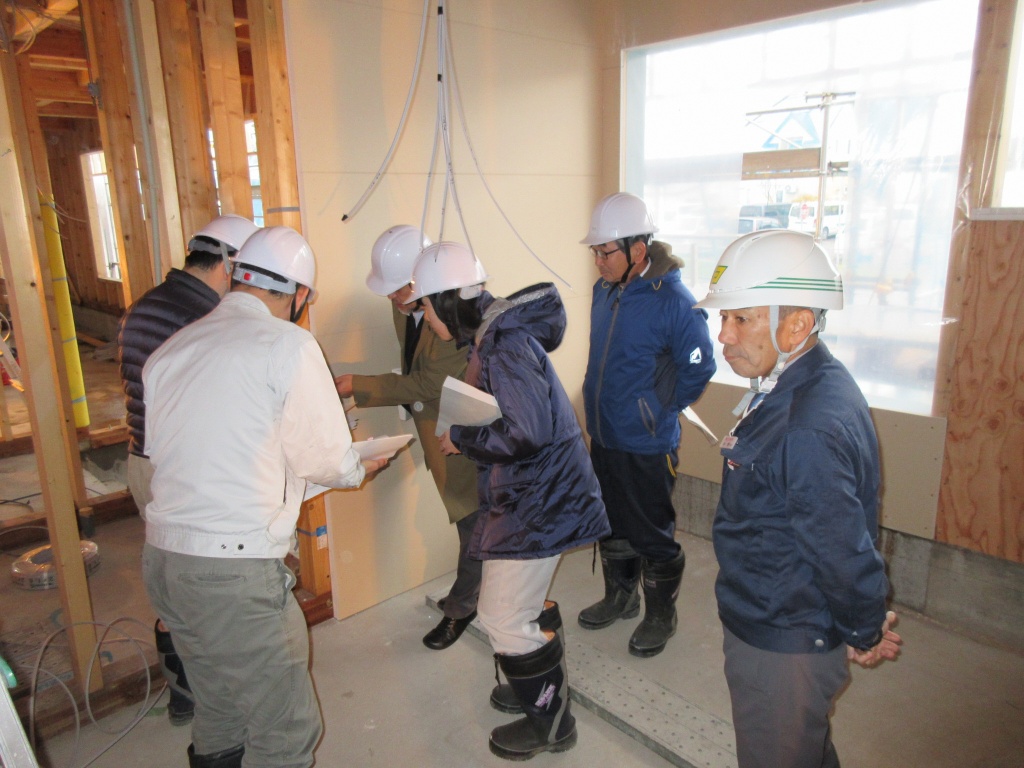

平成30年10月16日撮影

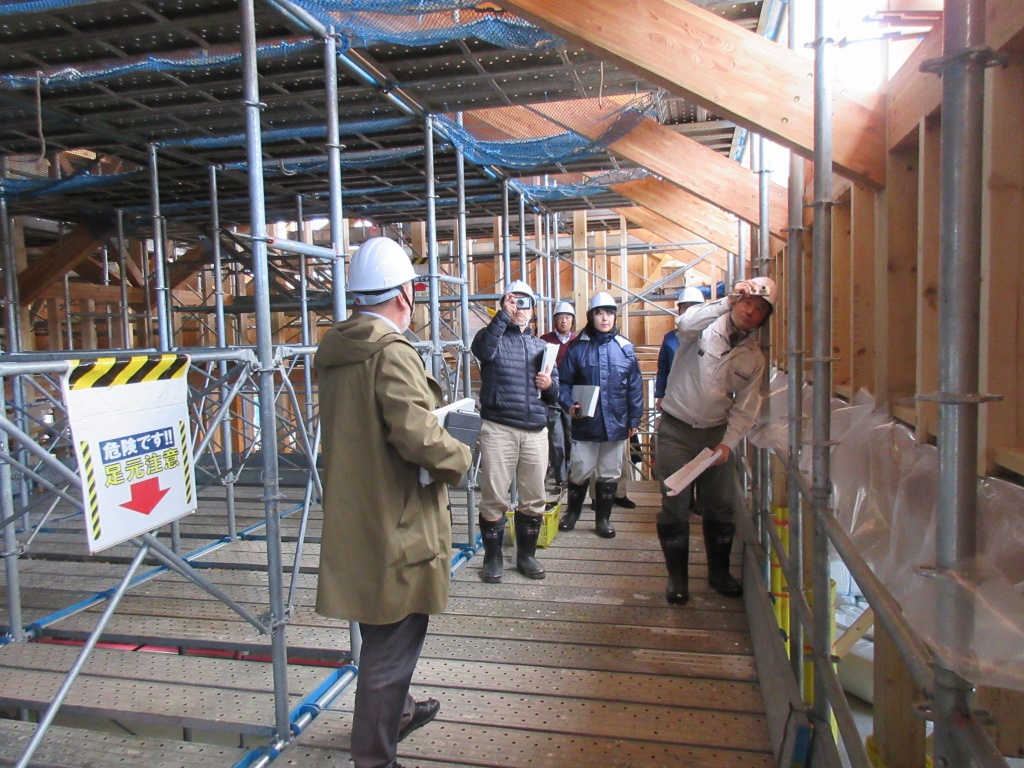

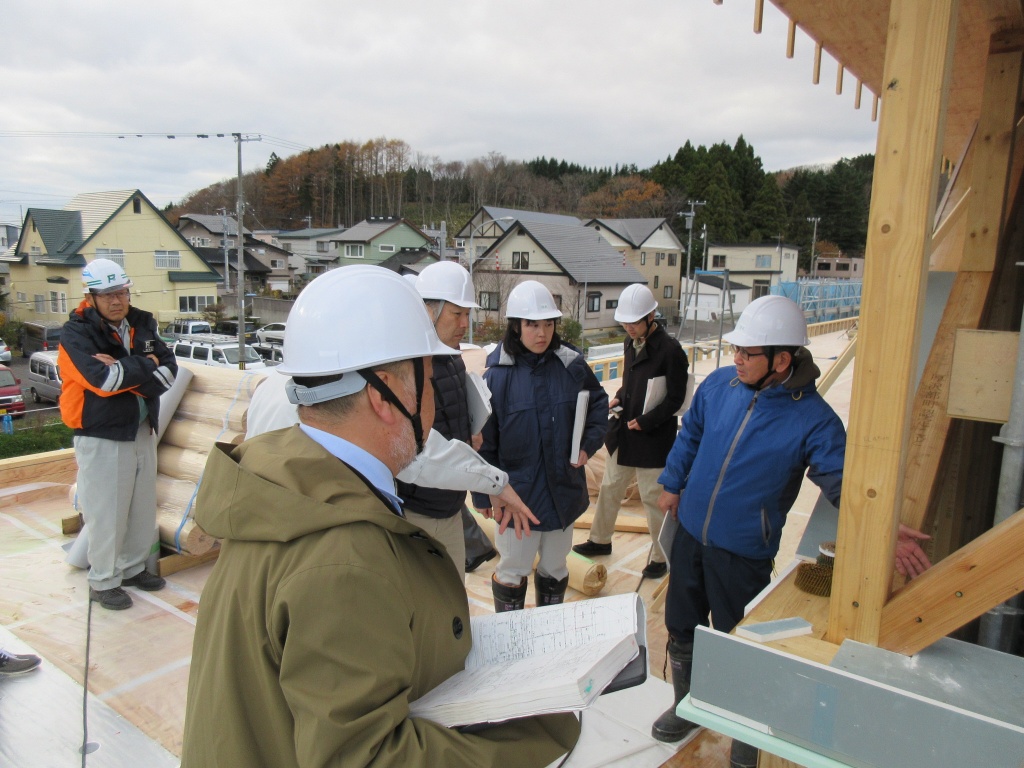

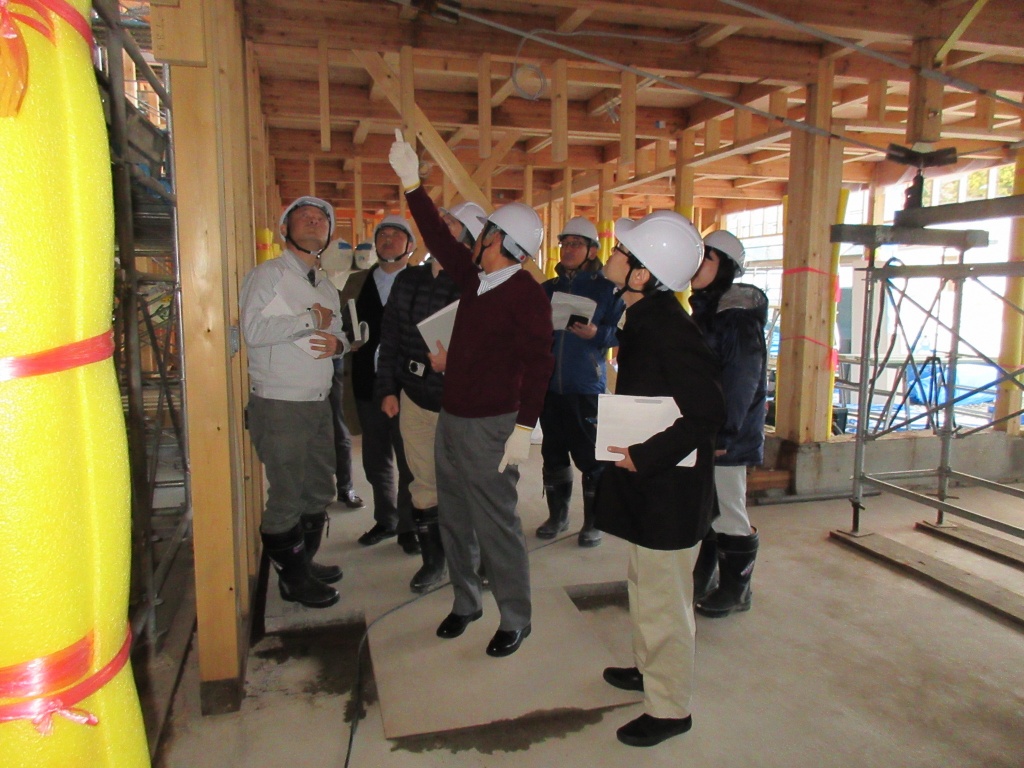

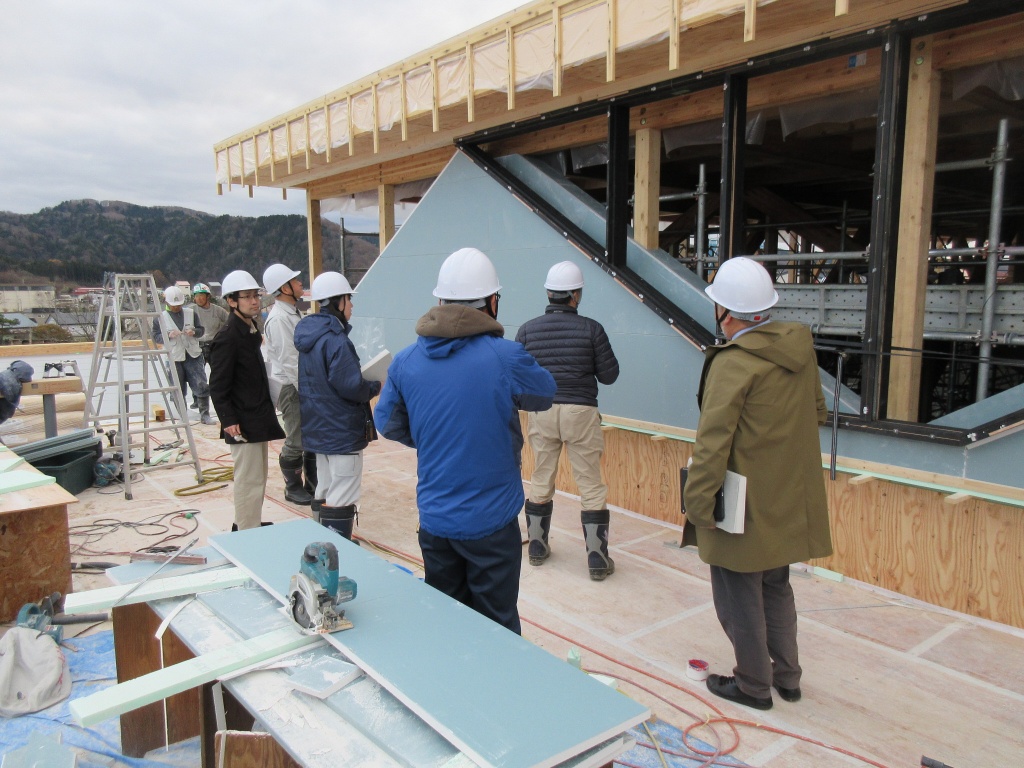

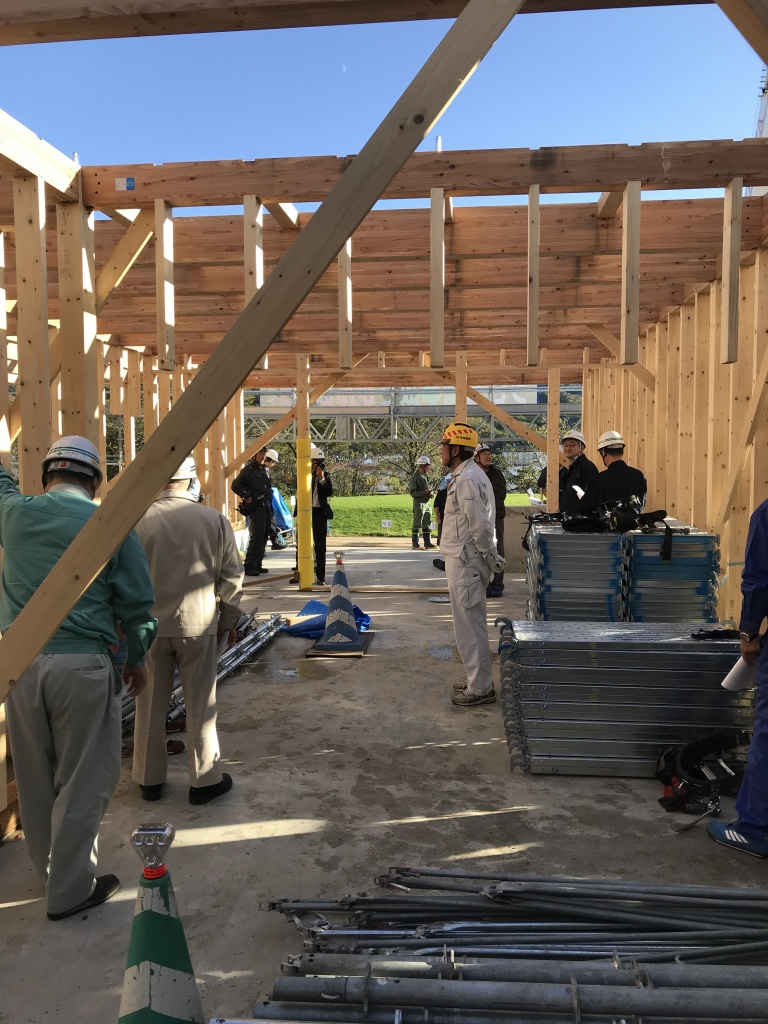

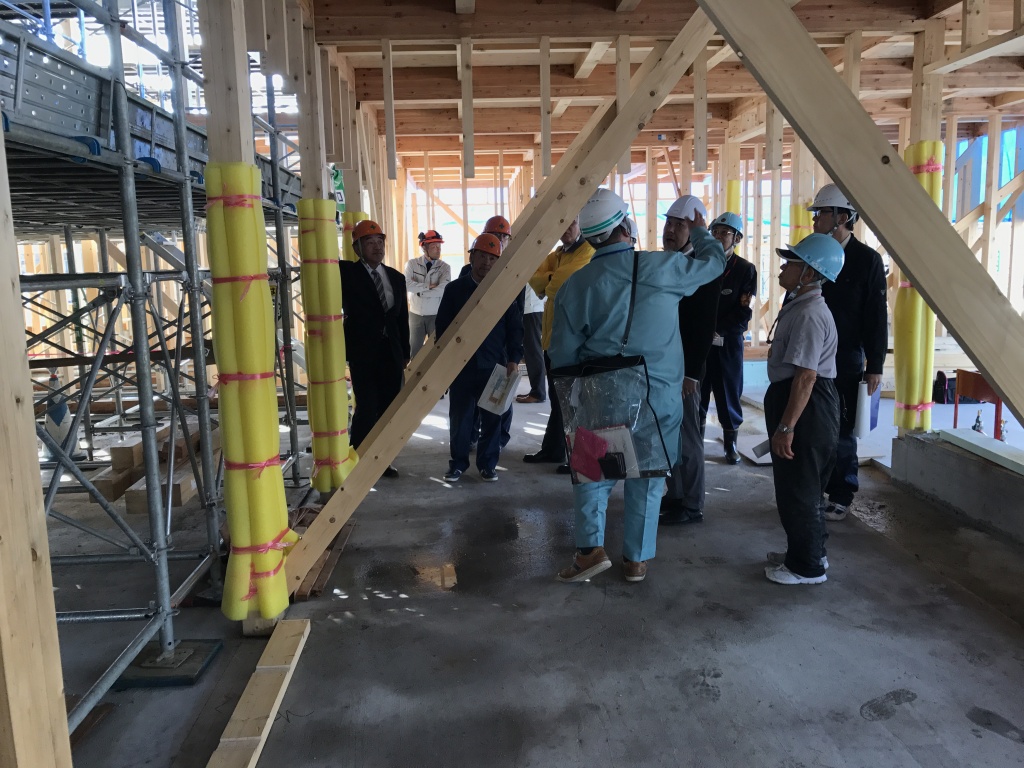

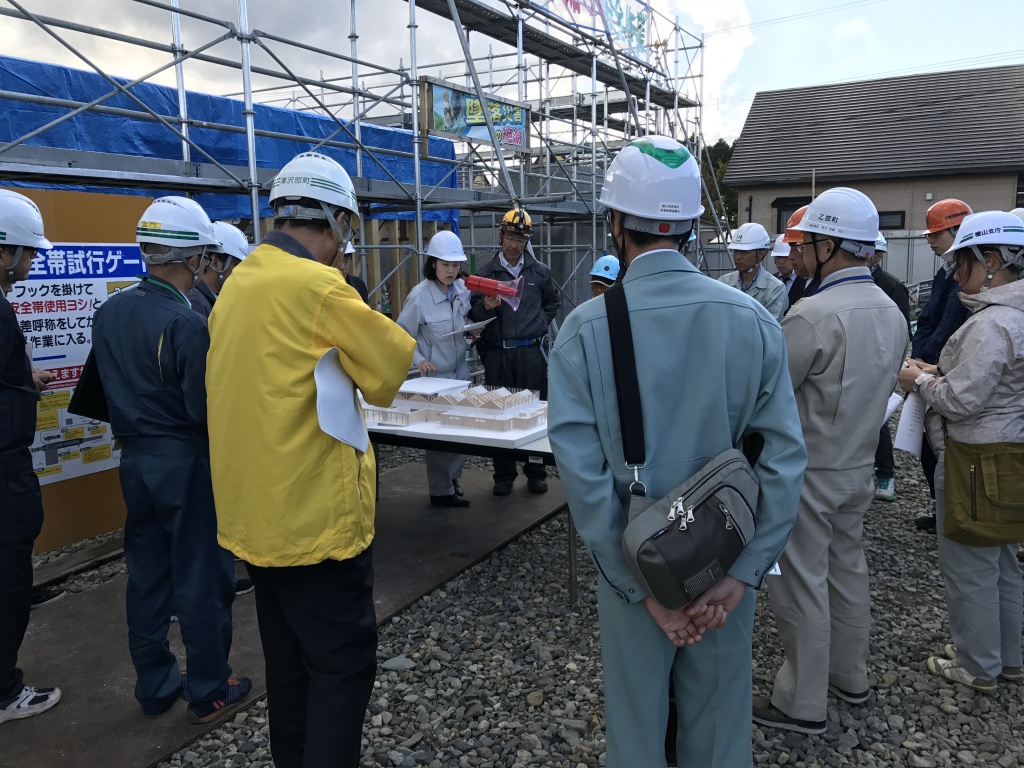

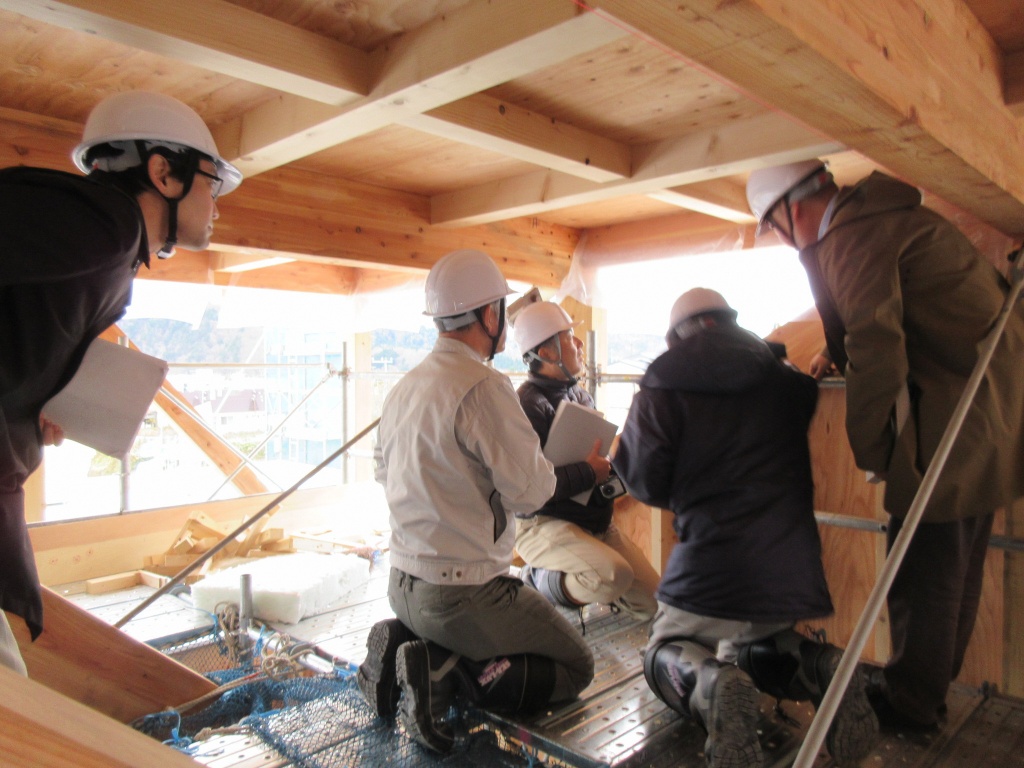

厚沢部町認定こども園新築工事に係る、サステナブル建築物等先導事業(木造先導型)について、地域木材の活用と地域技術力により建築を可能とする地域生産を広く周知することを目的に構造見学会を開催しました。
平成30年10月16日撮影の画像1
平成30年10月16日撮影の画像2
平成30年10月16日撮影の画像3

平成30年10月16日撮影

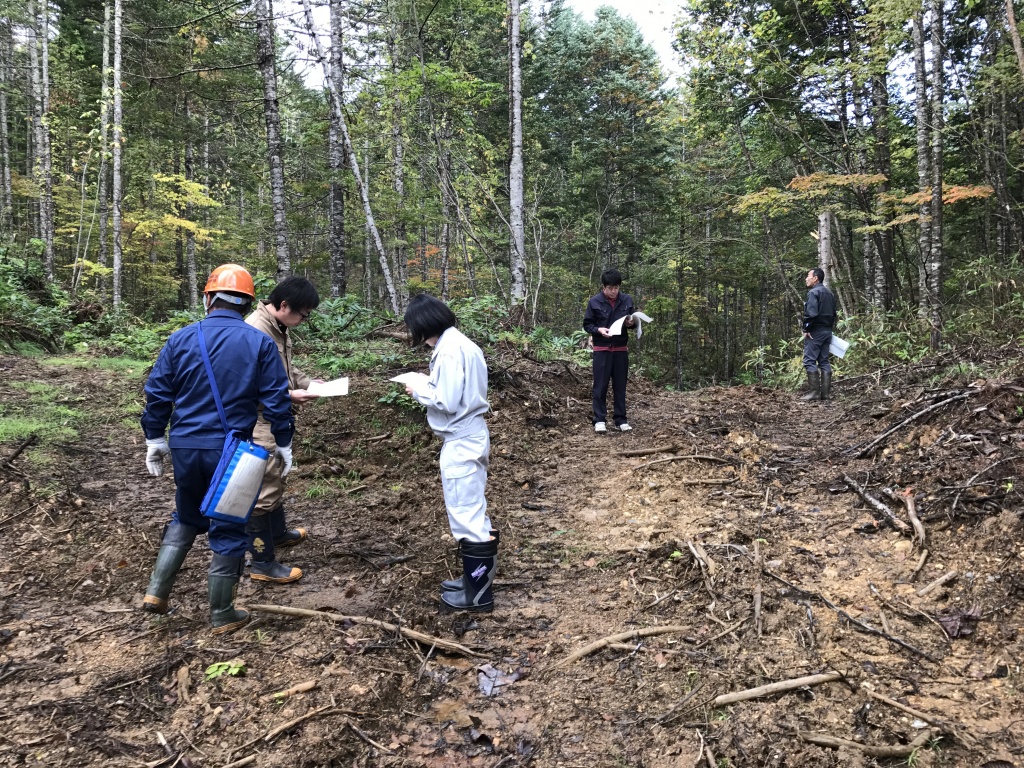

認定こども園にて使用される木材の伐採地の現地確認を行いました。
トドマツ伐採地確認状況(字城丘、国有林)
平トドマツ伐採地確認状況(字城丘、国有林)の画像1
トドマツ伐採地確認状況(字城丘、国有林)の画像2
トドマツ伐採地確認状況(字城丘、国有林)の画像3

カラマツ伐採地確認状況(字富里、町有林)
カラマツ伐採地確認状況(字富里、町有林)の画像1
カラマツ伐採地確認状況(字富里、町有林)の画像2
カラマツ伐採地確認状況(字富里、町有林)の画像3

平成30年10月15日撮影

工事現場における作業の安全を確立するための安全パトロールが、厚沢部建設協会により行われました。
平成30年10月15日撮影の画像1
平成30年10月15日撮影の画像2
平成30年10月15日撮影の画像3

同日撮影のドローン映像です。
平成30年10月15日撮影の画像4
平成30年10月15日撮影の画像5
平成30年10月15日撮影の画像6

平成30年10月10日撮影

建物内部等の状況をお知らせします。
正面玄関側(駐車場から正面玄関の様子)
正面玄関側(駐車場から正面玄関の様子)の画像

発達支援室(入口から中の様子)
発達支援室(入口から中の様子)の画像

5歳児保育室(入口から中の様子)
5歳児保育室(入口から中の様子)の画像

遊戯室(遊戯室と午睡室兼ステージの様子)
遊戯室(遊戯室と午睡室兼ステージの様子)の画像

平成30年10月4日撮影

建物半分の形ができてきました。
平成30年10月4日撮影の画像1
平成30年10月4日撮影の画像2
平成30年10月4日撮影の画像3
平成30年10月4日撮影の画像4

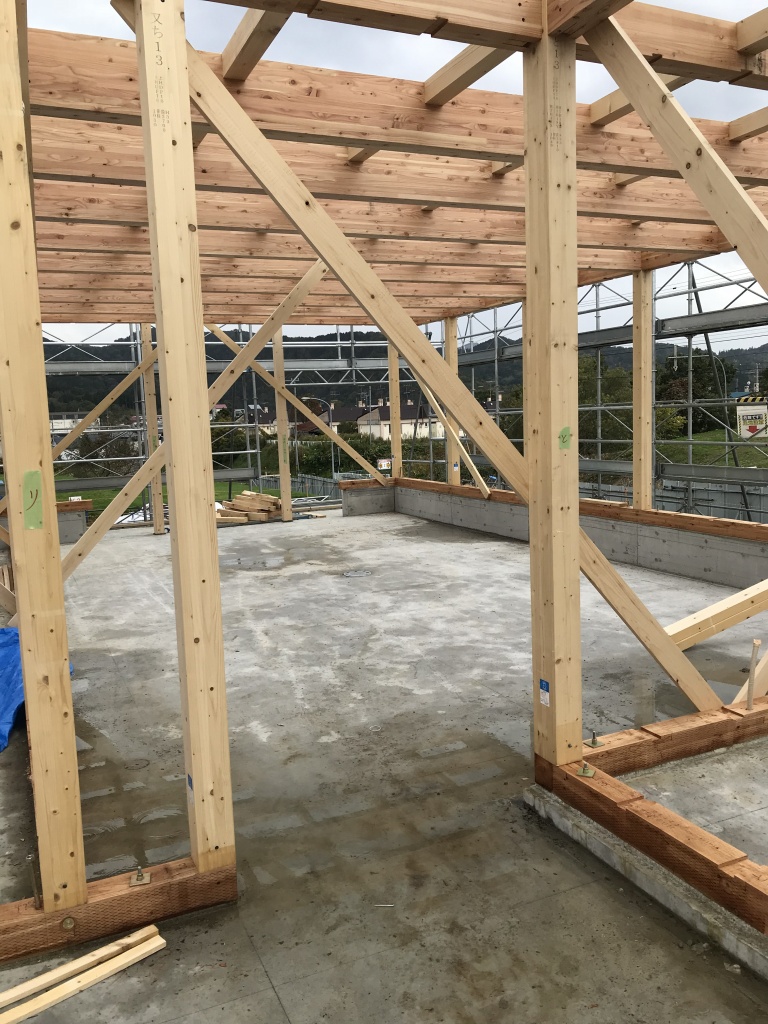

平成30年9月26日撮影

玄関、職員室側の木軸組立工事が始まっています。
平成30年9月26日撮影の画像1
平成30年9月26日撮影の画像2
平成30年9月26日撮影の画像3

平成30年9月12日撮影

平成30年9月12日撮影の画像1
平成30年9月12日撮影の画像2

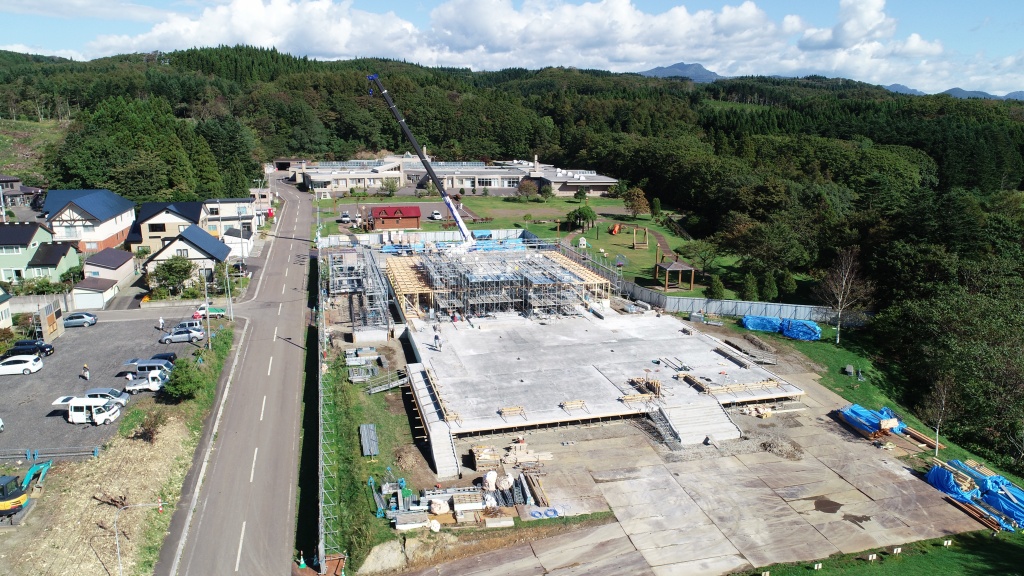

平成30年8月23日撮影

第3回定例会議の様子です。進捗状況等確認を行いました。
平成30年8月23日撮影の画像1

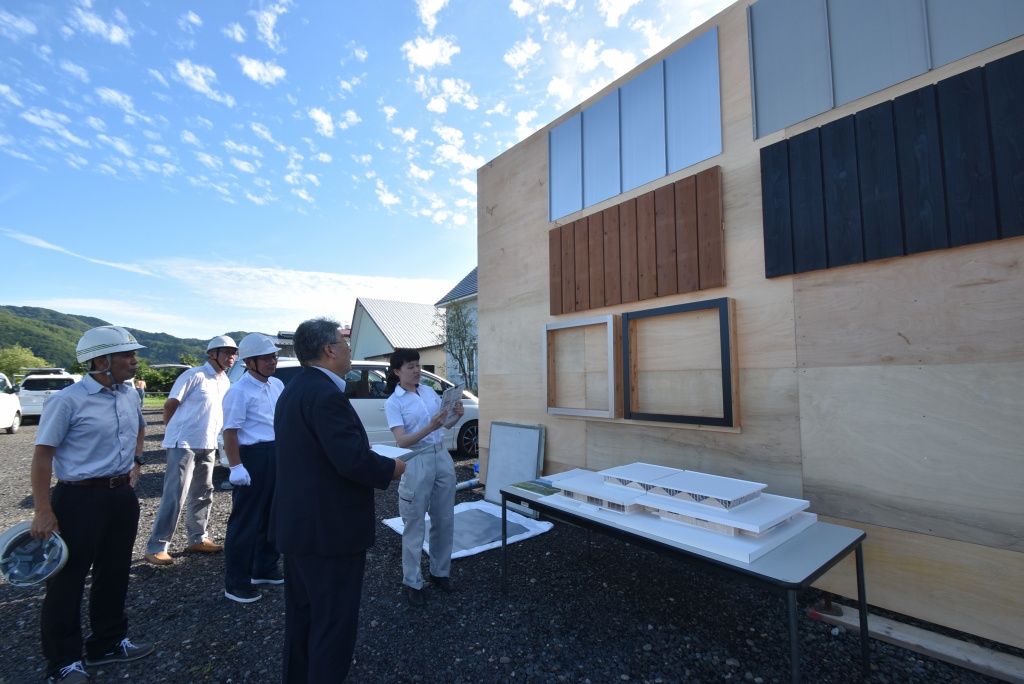

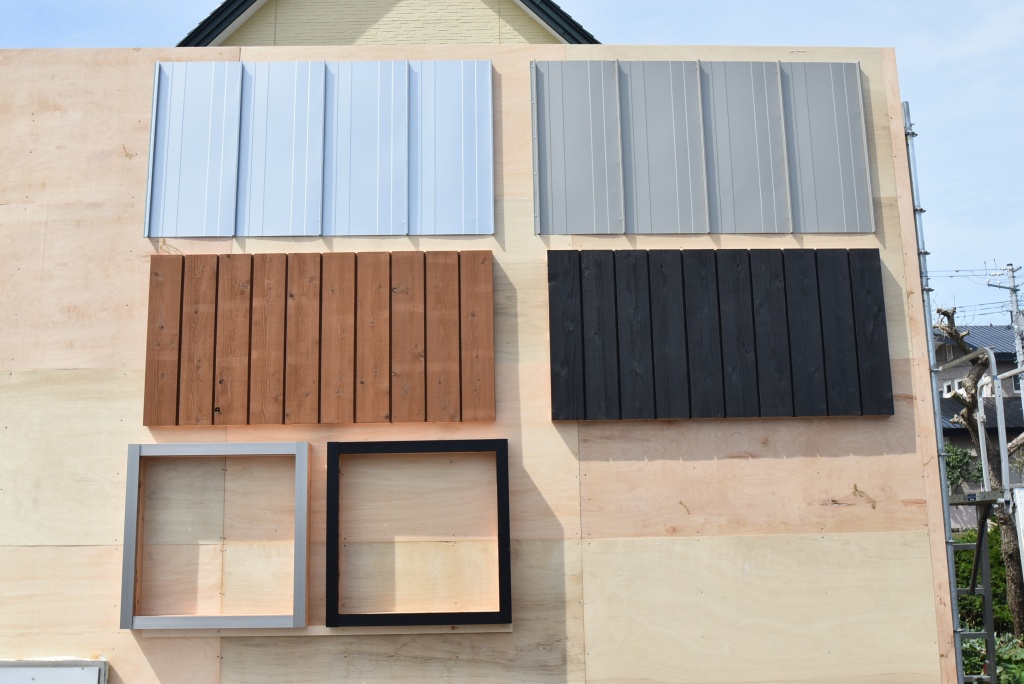

外装プレゼンテーションの様子です。工事監理の(株)アトリエブンクより町長へ外装の説明を行いました。
平成30年8月23日撮影の画像2
平成30年8月23日撮影の画像3

外装プレゼン終了後、町長による現地確認を行いました。
平成30年8月23日撮影の画像4
平成30年8月23日撮影の画像5

平成30年8月20日撮影

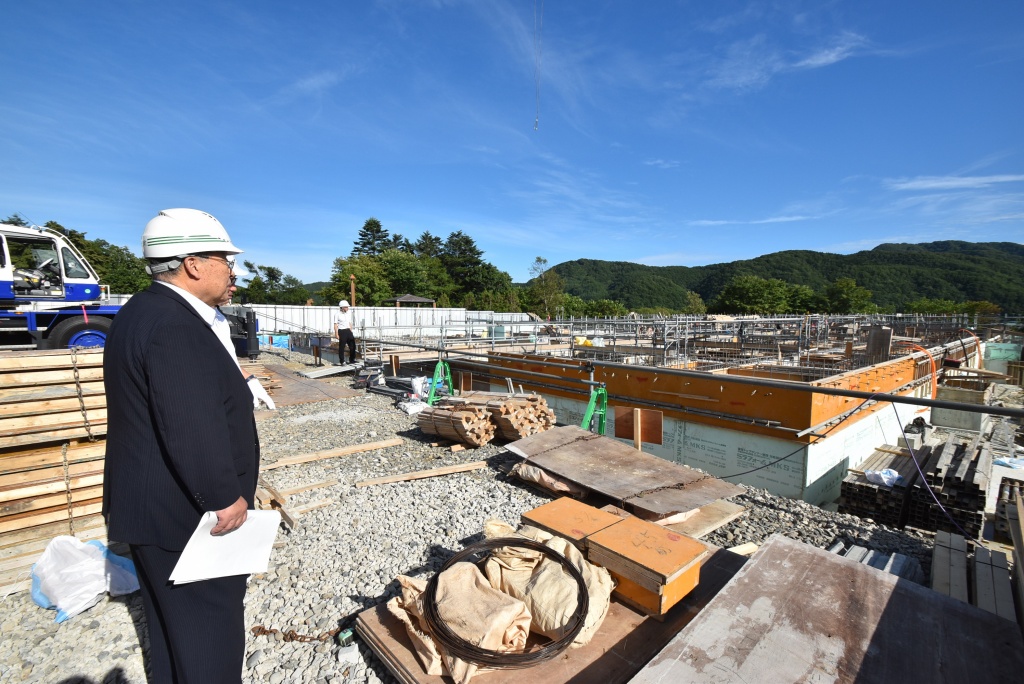

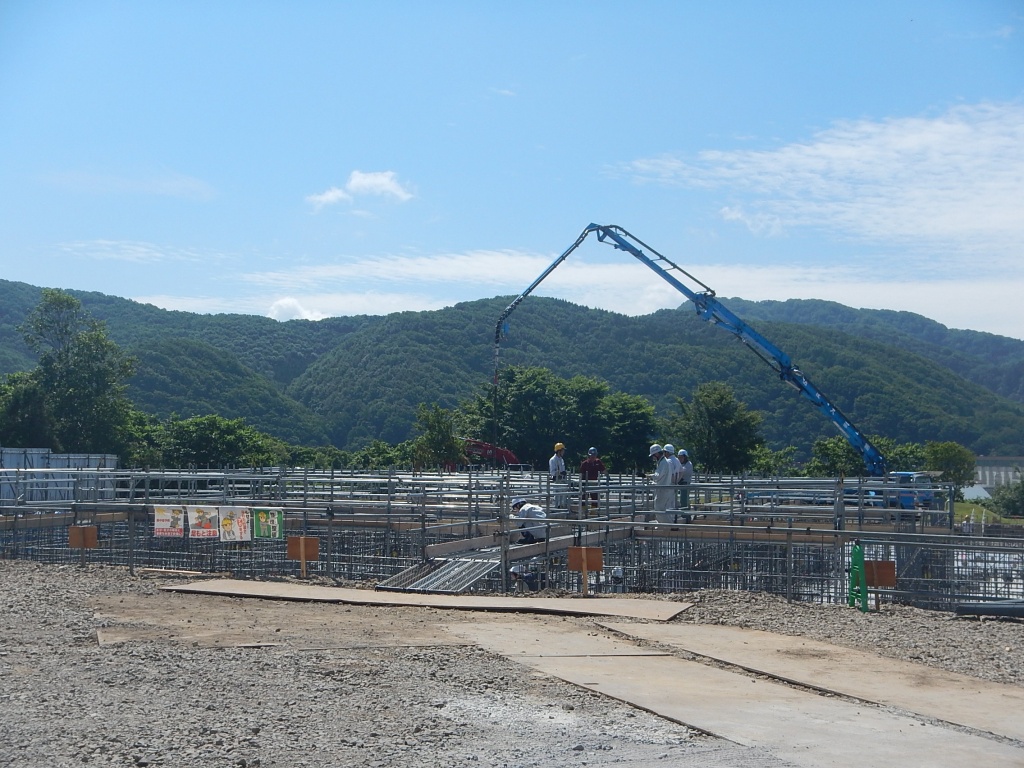

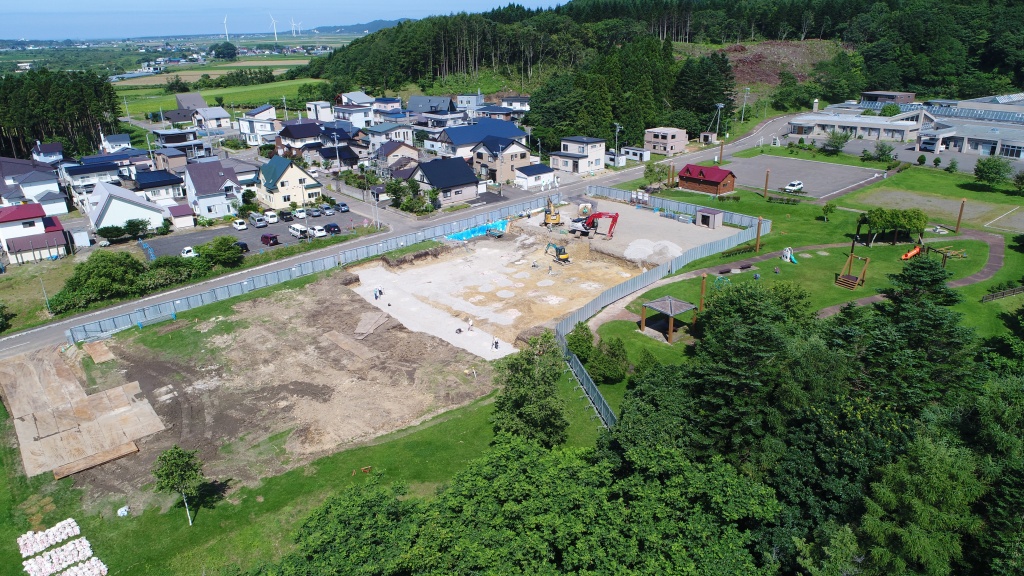

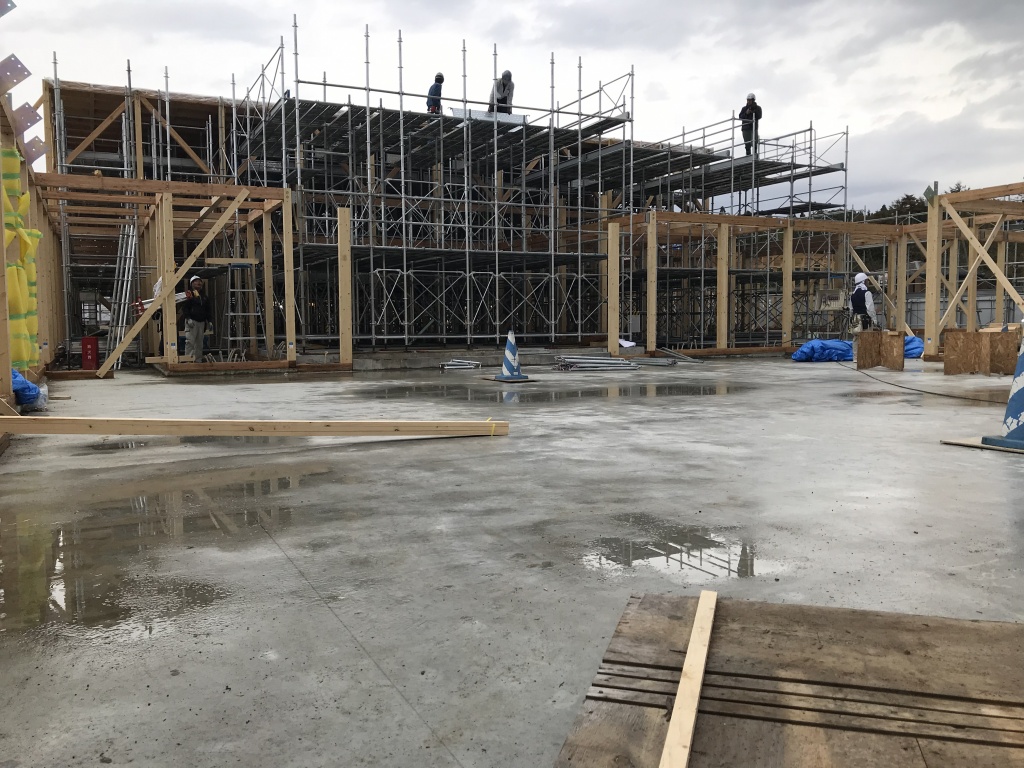

基礎コンクリート打設が始まります。
平成30年8月20日撮影の画像1
平成30年8月20日撮影の画像2

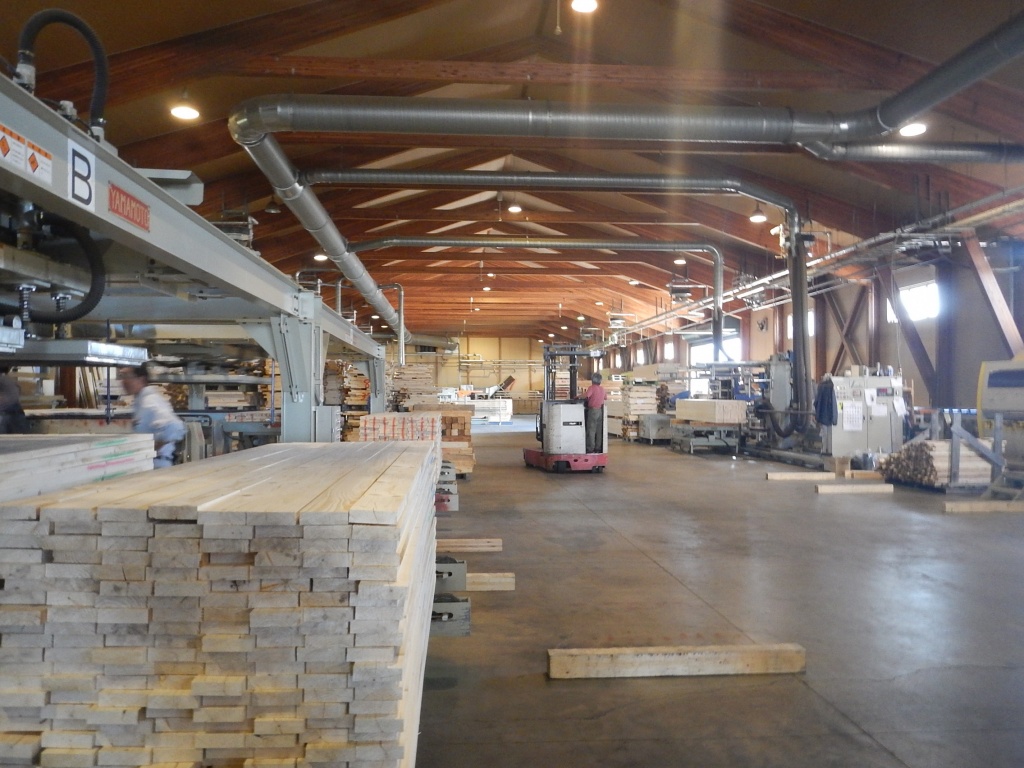

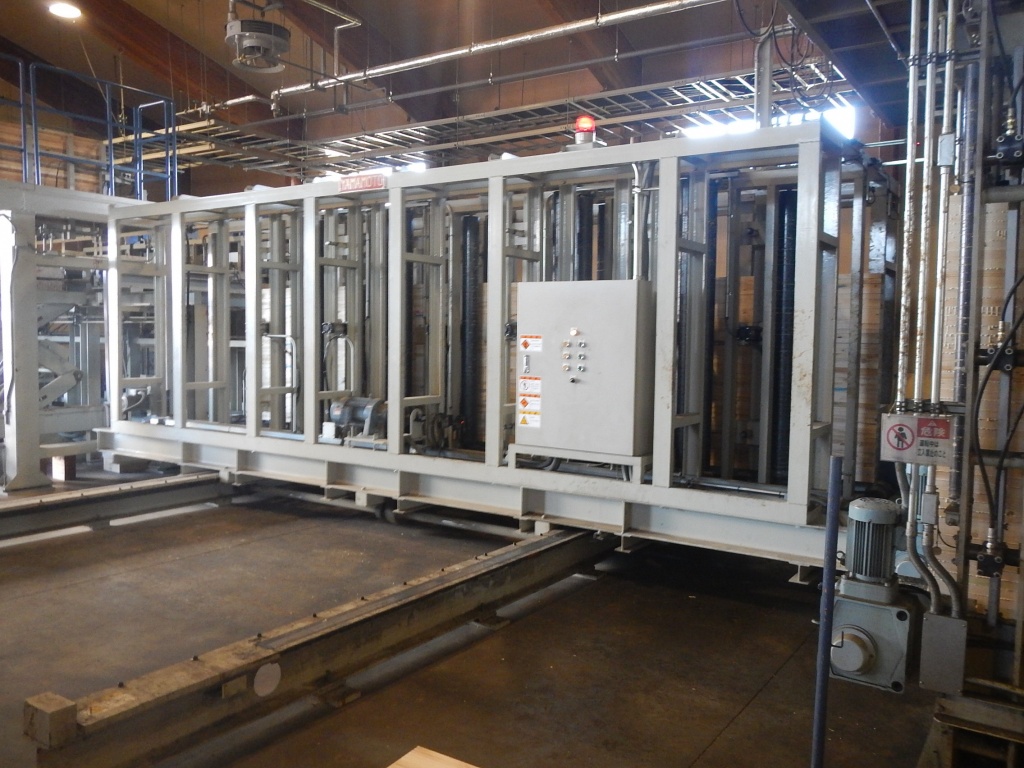

平成30年8月2日撮影

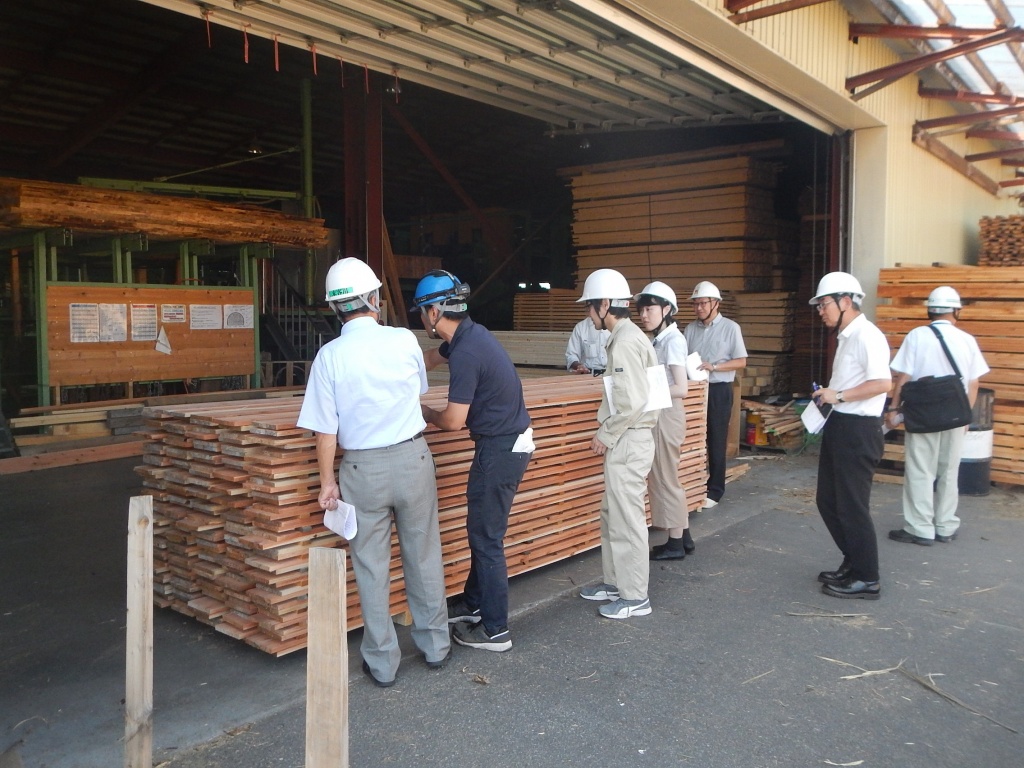

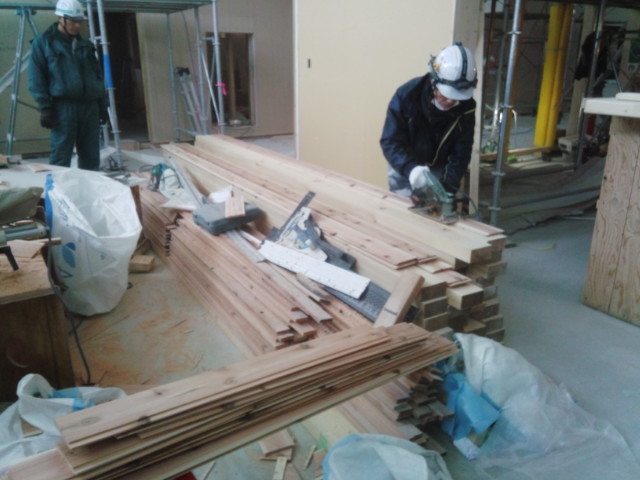

森町・八雲町にて現場立会い検査及び集成材工場見学を行いました。

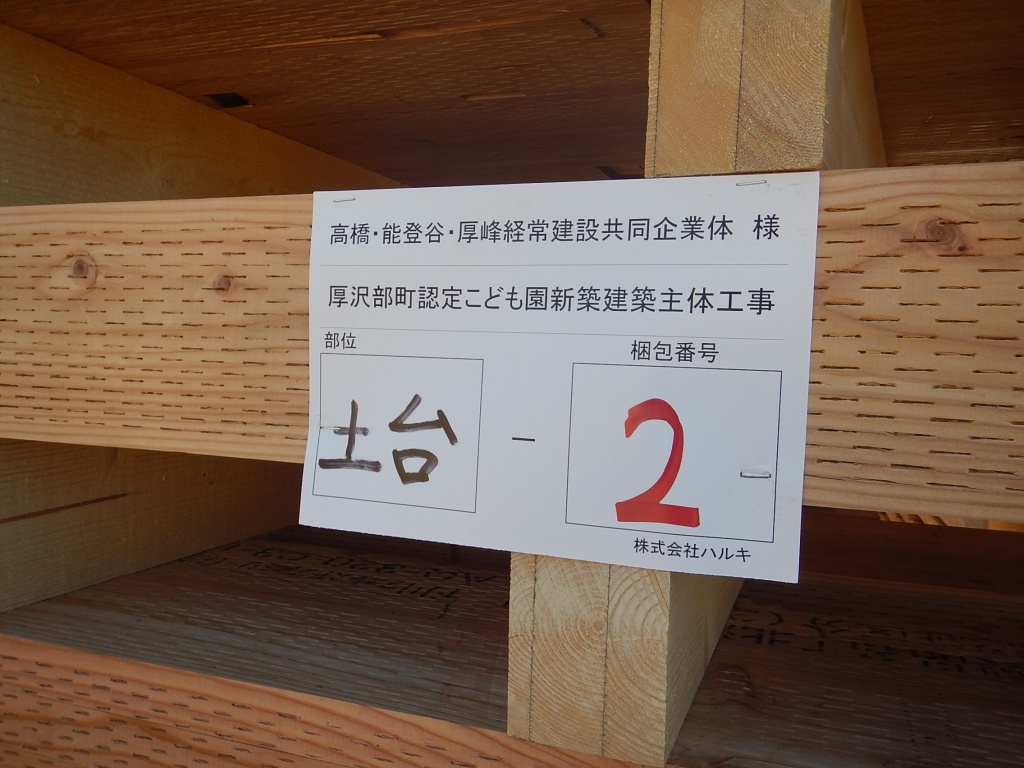

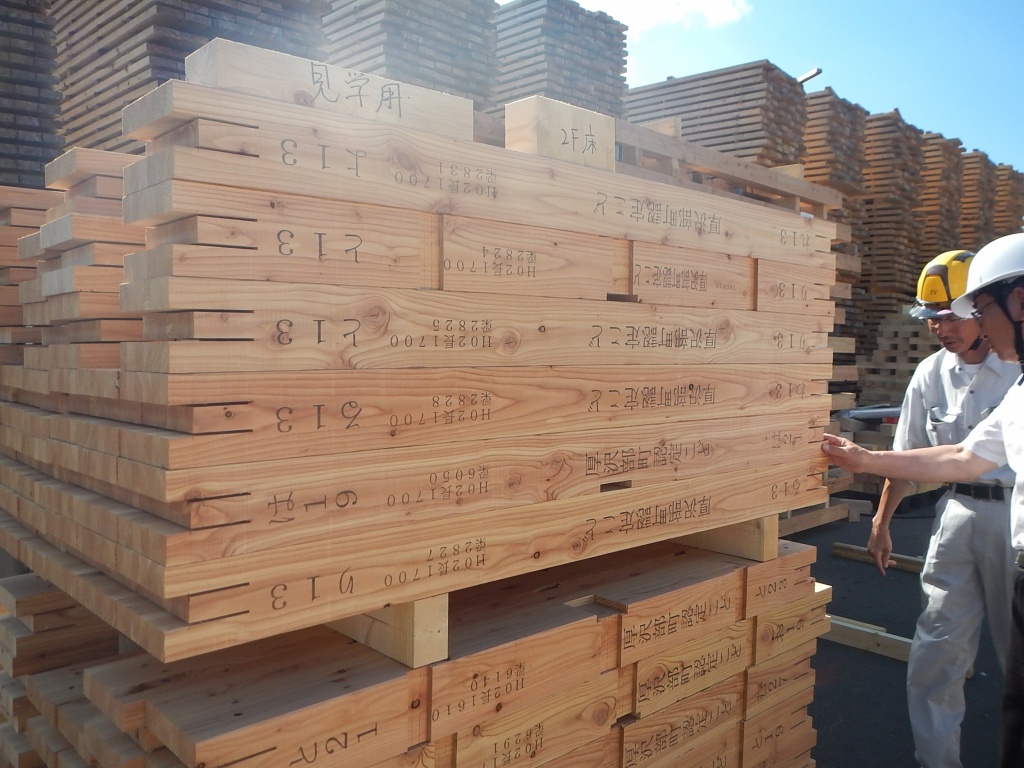

厚沢部町認定こども園で使用される厚沢部町産のからまつ材やとどまつ材、杉羽目板の集成材加工やプレカット加工の状況を確認しました。

(株)ハルキ工場事務所
(株)ハルキ工場事務所の画像

工場・製品等の説明
工場・製品等の説明の画像

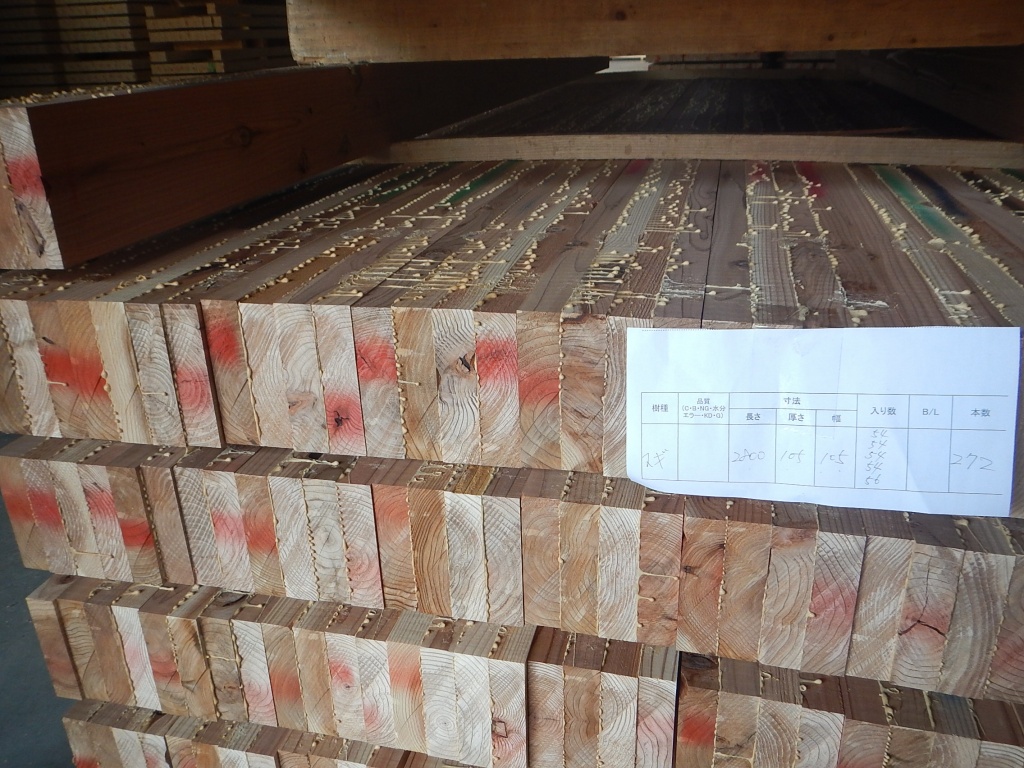

原木からの挽き割り状況
原木からの挽き割り状況の画像

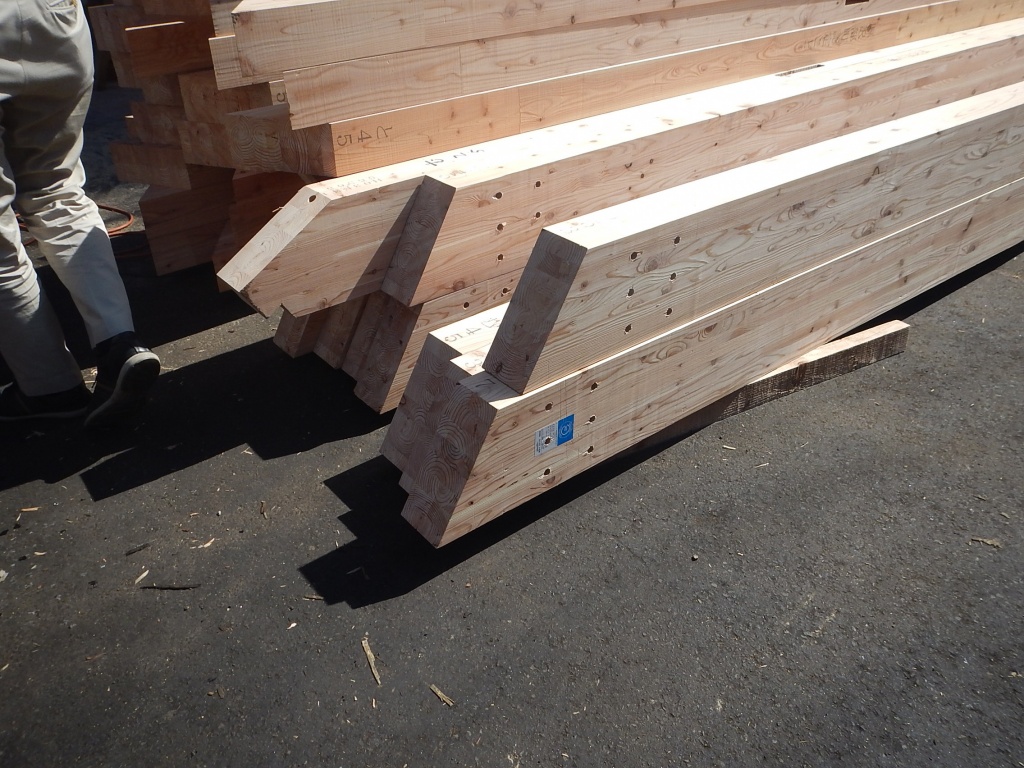

こども園 梁材 加工中(とどまつ集成材)
こども園 梁材 加工中(とどまつ集成材)の画像

厚峰建設 大工 現地工場にて材加工の様子
厚峰建設 大工 現地工場にて材加工の様子の画像

こども園 加工済材
こども園 加工済材の画像

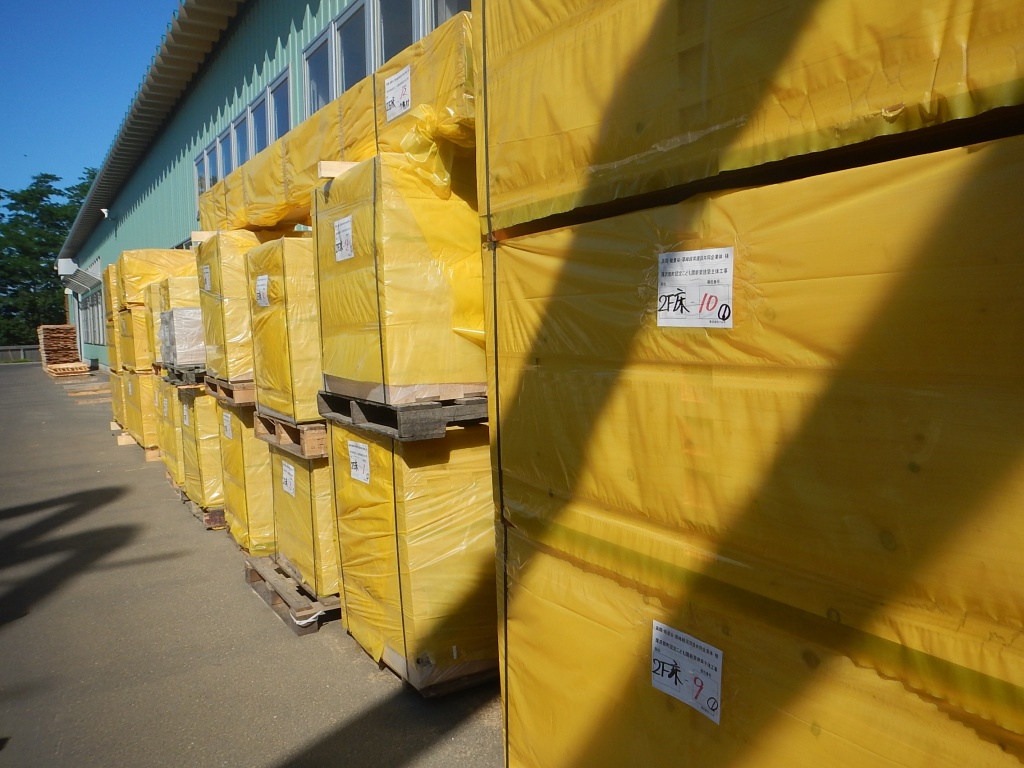

こども園 土台 からまつ集成材防腐注入
こども園 土台 からまつ集成材防腐注入の画像1
こども園 土台 からまつ集成材防腐注入の画像2

道南杉 羽目板
道南杉 羽目板の画像

小屋組み材
小屋組み材の画像1
小屋組み材の画像2

八雲集成材工場
八雲集成材工場の画像

集成材プレス状況
集成材プレス状況の画像

集成材 養生中
集成材 養生中の画像

平成30年8月2日撮影

基礎コンクリートの鉄筋組立の様子です。こども園玄関側になります。
平成30年8月2日撮影の画像1

無事故・無災害を心掛けて
平成30年8月2日撮影の画像2

平成30年7月24日撮影

久しぶりの晴天の中撮影(ドローン)を行いました。
平成30年7月24日撮影の画像1
平成30年7月24日撮影の画像2
平成30年7月24日撮影の画像3

平成30年7月18日撮影

平成30年7月18日撮影の画像1

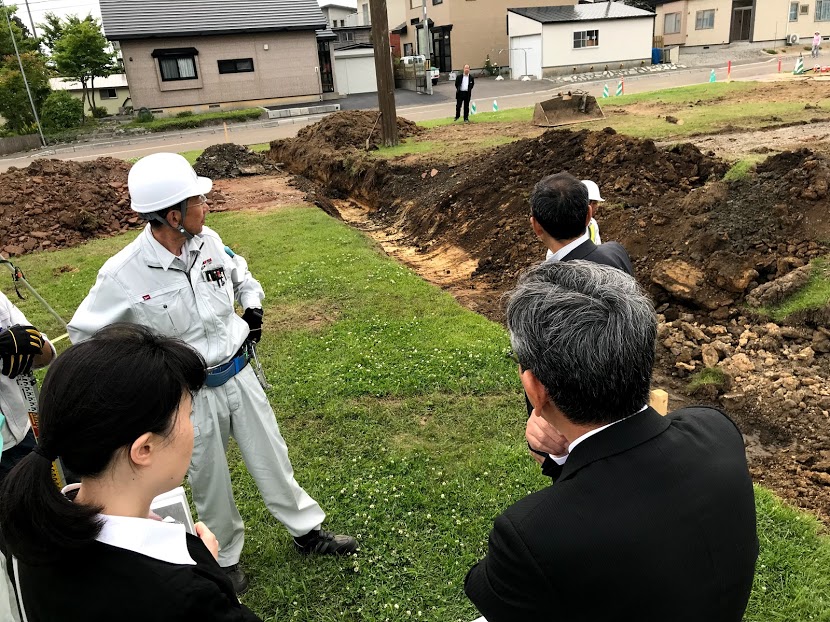

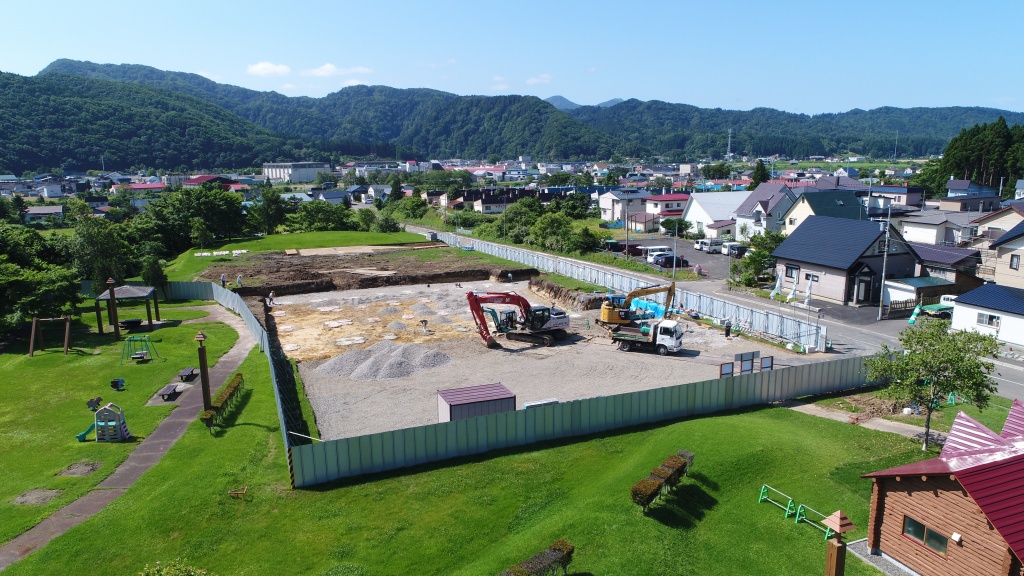

基礎の地盤整備を行っています。(丸い穴の箇所)
平成30年7月18日撮影の画像2

平成30年7月16日撮影

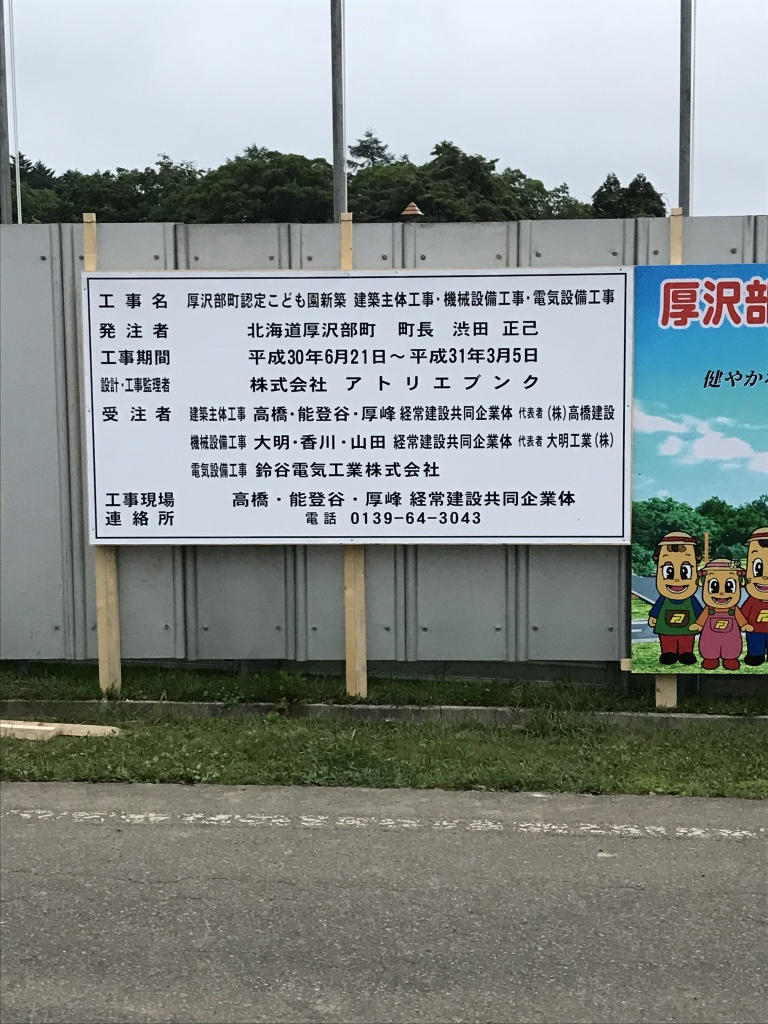

工事看板が設置されました。
平成30年7月16日撮影の画像1
平成30年7月16日撮影の画像2

平成30年7月11日撮影

工事場所が囲われました。
平成30年7月11日撮影の画像1
平成30年7月11日撮影の画像2

平成30年7月5日撮影

認定こども園新築工事に係る安全祈願式典を山村開発センターにて執り行いました。雨風強く屋内での実施となりましたが、一説には「水に恵まれる」「火事にならない」等、雨の安全祈願祭は縁起がいいとも言われています。

安全祈願式次第[PDFファイル/1.23MB]はこちら

開会
開会の画像

祝詞奏上
祝詞奏上の画像

切麻散米
切麻散米の画像

鎌入れの儀(株式会社 アトリエブンク)
鎌入れの儀(株式会社 アトリエブンク)の画像

鍬入れの儀(厚沢部町長)
鍬入れの儀(厚沢部町長)の画像

鋤入れの儀(株式会社 高橋建設)
鋤入れの儀(株式会社 高橋建設)の画像

玉串奉奠
玉串奉奠の画像

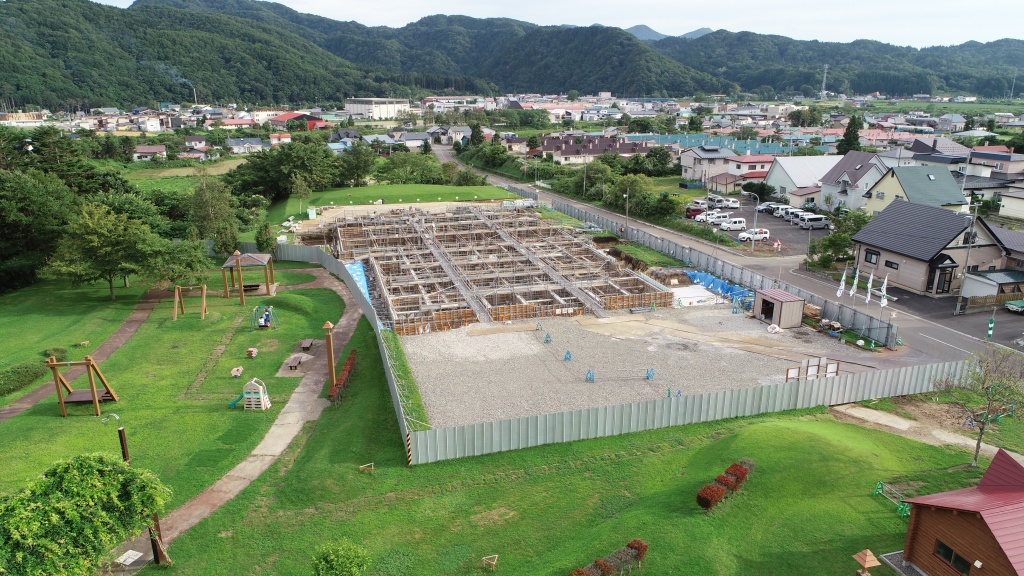

平成30年7月4日撮影

雨天が続きますが工事は着々と進んでいます。
平成30年7月4日撮影の画像1
平成30年7月4日撮影の画像2

平成30年6月26日撮影

役場第一会議室にて工事関係者による第1回打ち合わせ会議を行いました。
平成30年6月26日撮影の画像1

打ち合わせ後の現地確認の様子です。
平成30年6月26日撮影の画像2
平成30年6月26日撮影の画像3

平成30年6月25日撮影

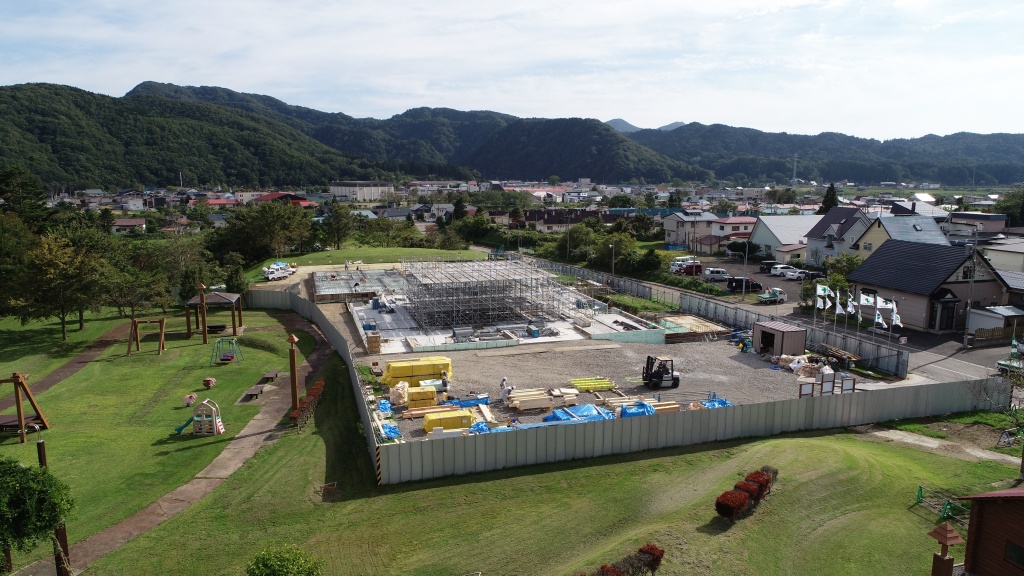

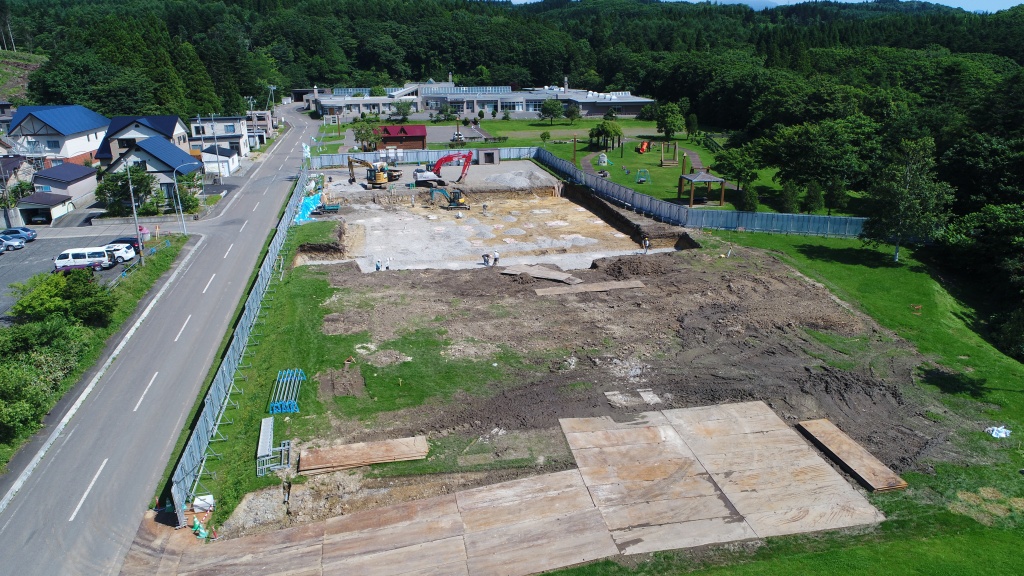

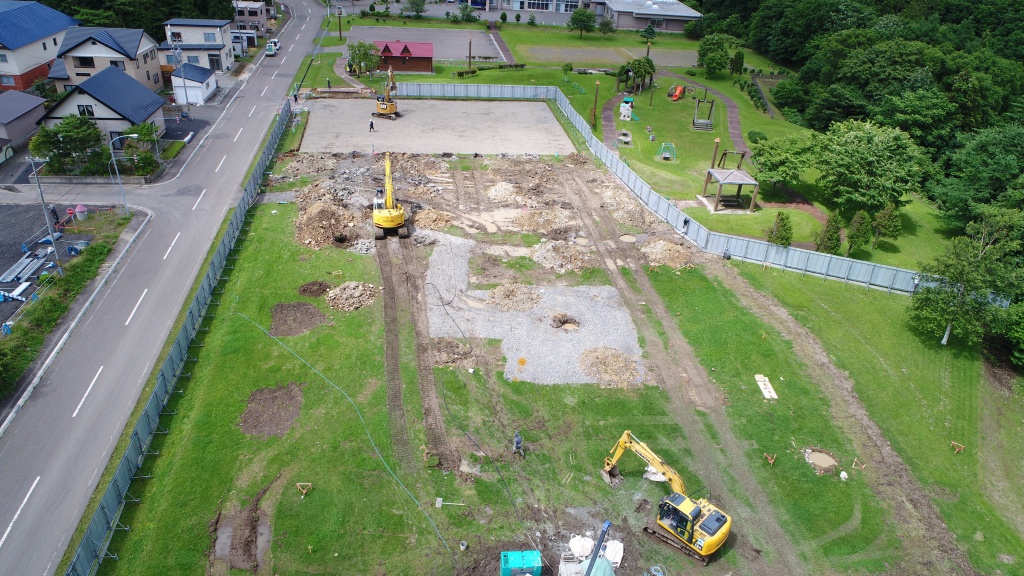

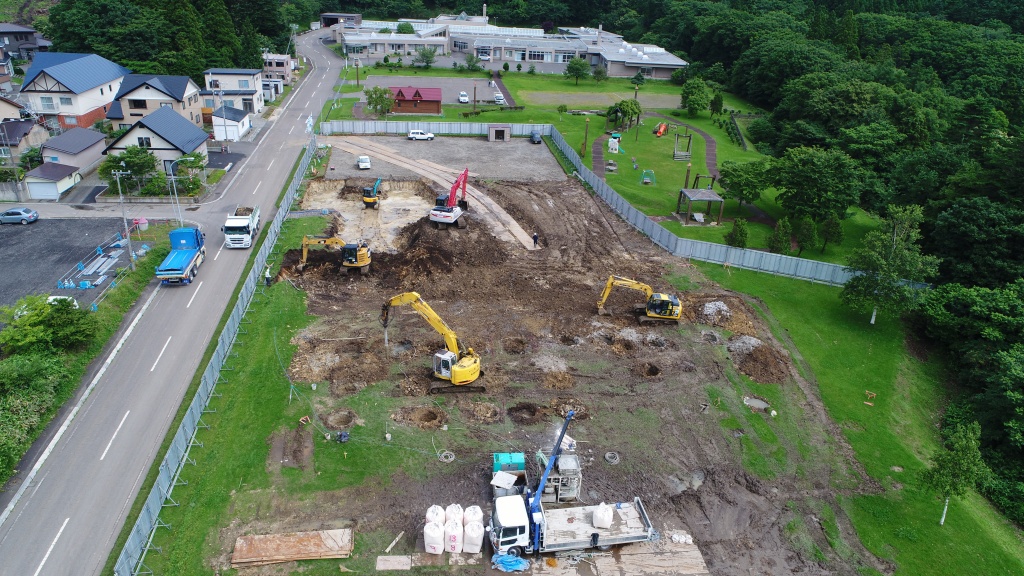

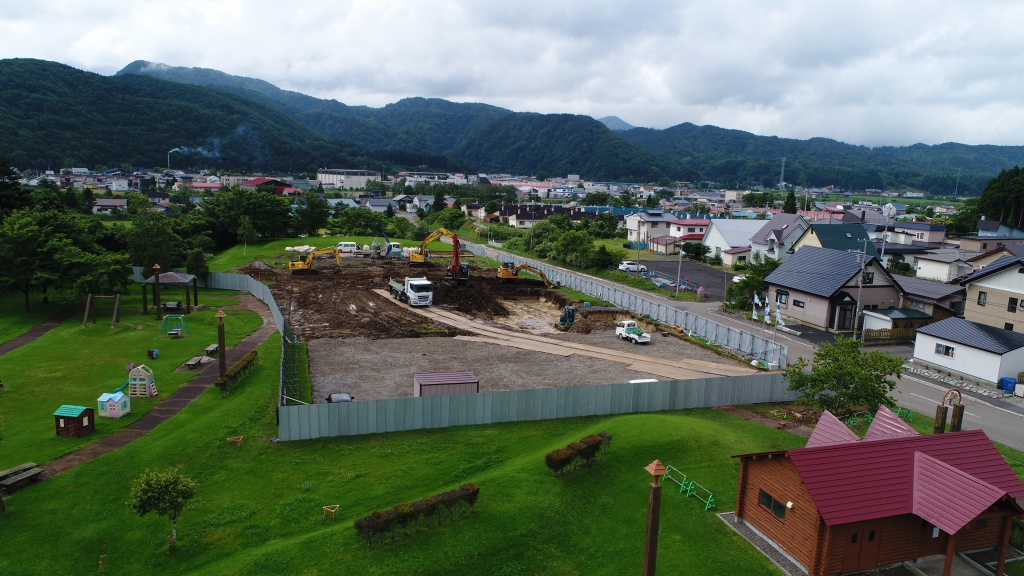

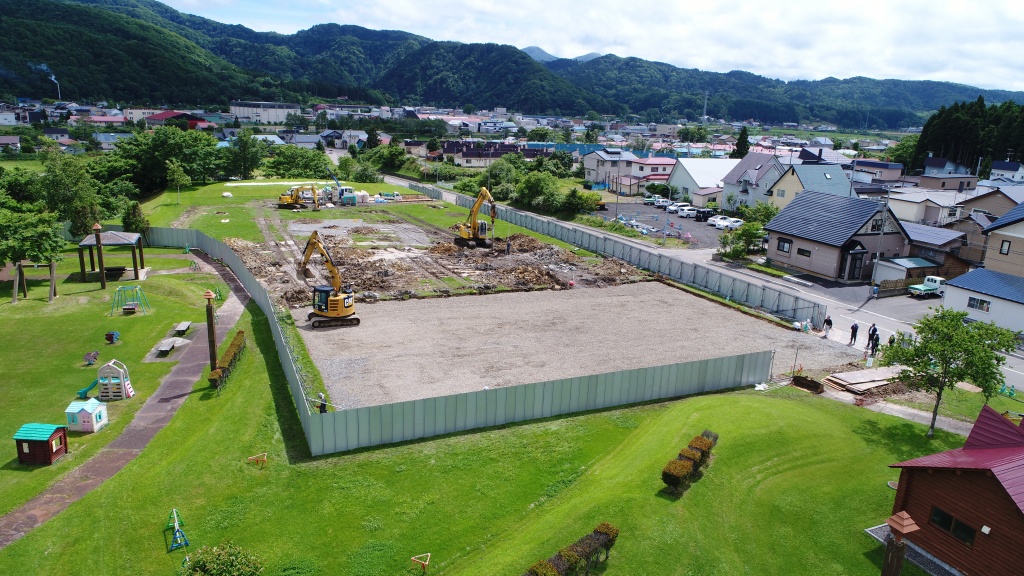

建築工事が始まりました。四角に掘削している所は駐車場になる予定です。
平成30年6月25日撮影の画像1
園庭側から見た様子です。
平成30年6月25日撮影の画像2

平成30年6月15日撮影

ドローン撮影による建設予定地です。
平成30年6月15日撮影の画像1
平成30年6月15日撮影の画像2

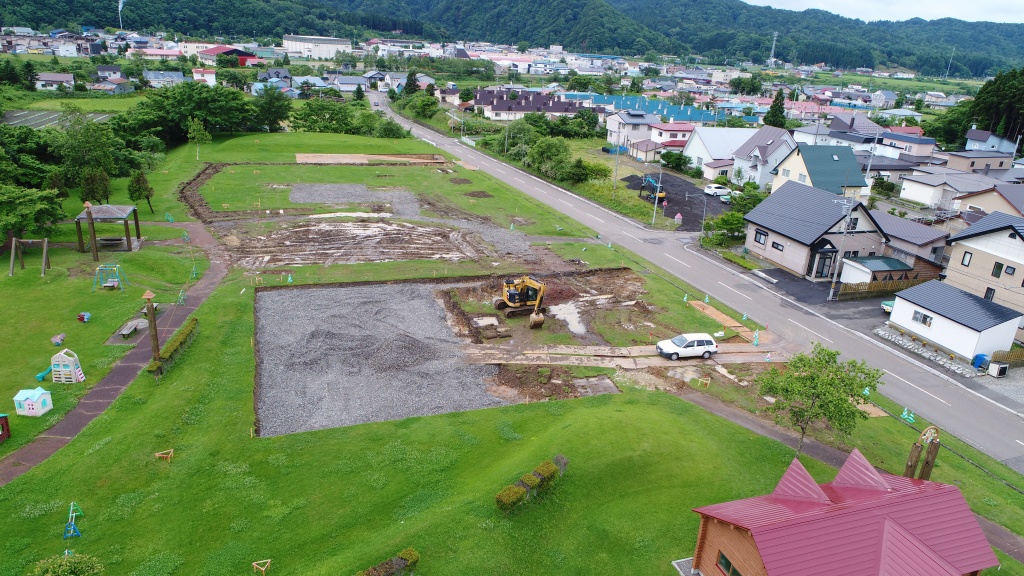

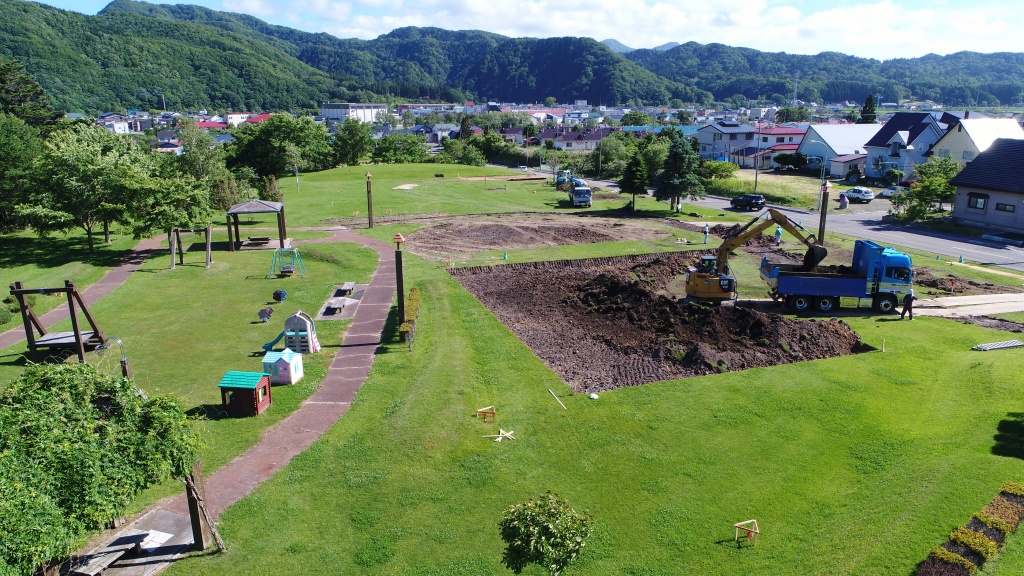

平成30年5月30日撮影

既存公園。右側に見える築山はそのまま残しこども園でも活用します。
平成30年5月30日撮影の画像1
平成30年5月30日撮影の画像2
